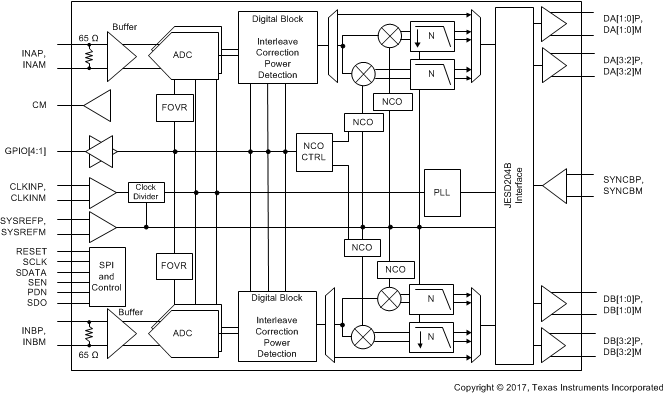

ADC32RF42 器件是一款 14 位 1.5GSPS 双通道模数转换器 (ADC),支持输入频率高达 4GHz 及以上的射频采样。ADC32RF42 专为高信噪比 (SNR) 设计,其噪声频谱密度为 –151.8dBFS/Hz,并可在较大输入频率范围提供动态范围和通道隔离。经缓冲的模拟输入配有片上端接电阻,可在较宽频率范围内提供统一输入阻抗并最大程度地降低采样和保持毛刺脉冲能量。
每个 ADC 通道均可连接到一个双频带数字下变频器 (DDC),每个 DDC 最多连接三个独立的 16 位数控振荡器 (NCO) 用于相位相干跳频。此外,ADC 还配有前端峰值和 RMS 功率检测器及报警功能,用以支持外部自动增益控制 (AGC) 算法。
ADC32RF42 支持具有基于子类 1 确定性延迟的 JESD204B 串行接口,其数据速率高达 12.5Gbps,每个 ADC 最多具有四条信道。该器件采用 72 引脚 VQFN 封装 (10mm × 10mm),支持工业级温度范围(-40℃ 至 +85°C)。
器件型号 | 封装 | 封装尺寸(标称值) |
---|---|---|
ADC32RF42 | VQFN (72) | 10.00mm x 10.00mm |
日期 | 修订版本 | 注释 |
---|---|---|
2017 年 5 月 | * | 首次发布。 |
PART NUMBER | SPEED GRADE (MSPS) | RESOLUTION (Bits) | CHANNELS |
---|---|---|---|
ADC32RF45 | 3000 | 14 | 2 |
ADC32RF44 | 2600 | 14 | 2 |
ADC32RF42 | 1500 | 14 | 2 |
NAME | NO. | I/O | DESCRIPTION |
---|---|---|---|
INPUT, REFERENCE | |||
INAM | 41 | I | Differential analog input for channel A |
INAP | 42 | ||
INBM | 14 | I | Differential analog input for channel B |
INBP | 13 | ||
CM | 22 | O | Common-mode voltage for analog inputs, 1.2 V |
CLOCK, SYNC | |||

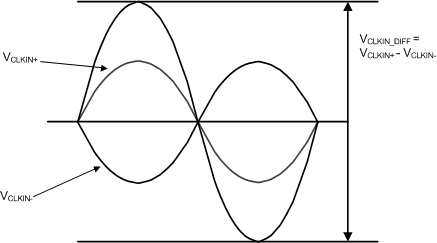

CLKINM | 28 | I | Differential clock input for the analog-to-digital converter (ADC). This pin has an internal differential 100-Ω termination. |
CLKINP | 27 | ||
SYSREFM | 34 | I | External sync input. This pin has an internal, differential 100-Ω termination and requires external biasing. |
SYSREFP | 33 | ||
GPIO1 | 19 | I/O | GPIO control pin; configured through the SPI. This pin can be configured to be either a fast overrange output for channel A and B, a fast detect alarm signal from the peak power detect, or a numerically-controlled oscillator (NCO) control. GPIO 4 (pin 63) can also be configured as a single-ended SYNCB input. |
GPIO2 | 20 | ||
GPIO3 | 21 | ||
GPIO4 | 63 | ||
CONTROL, SERIAL | |||

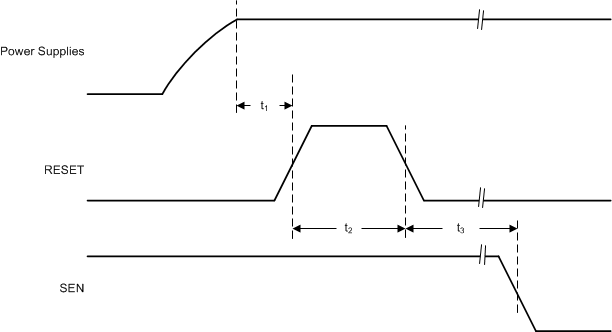

RESET | 48 | I | Hardware reset; active high. This pin has an internal 20-kΩ pulldown resistor. |
SCLK | 6 | I | Serial interface clock input. This pin has an internal 20-kΩ pulldown resistor. |
SDIN | 5 | I/O | Serial interface data input. This pin has an internal 20-kΩ pulldown resistor. SDIN can be data input in 4-wire mode, data input and output in 3-wire mode. |
SEN | 7 | I | Serial interface enable. This pin has an internal 20-kΩ pullup resistor to DVDD. |
SDOUT | 11 | O | Serial interface data output in 4-wire mode |
PDN | 50 | I | Power down; active high. This pin can be configured through an SPI register setting and can be configured to a fast overrange output channel B through the SPI. This pin has an internal 20-kΩ pulldown resistor. |
DATA INTERFACE | |||
DA0M | 62 | O | JESD204B serial data output for channel A |
DA0P | 61 | ||
DA1M | 59 | ||
DA1P | 58 | ||
DA2M | 56 | ||
DA2P | 55 | ||
DA3M | 54 | ||
DA3P | 53 | ||
DB0M | 65 | O | JESD204B serial data output for channel B |
DB0P | 66 | ||
DB1M | 68 | ||
DB1P | 69 | ||
DB2M | 71 | ||
DB2P | 72 | ||
DB3M | 1 | ||
DB3P | 2 | ||
SYNCBM | 36 | I | Synchronization input for the JESD204B port. This pin has an LVDS or 1.8-V logic input, an optional on-chip 100-Ω termination, and is selectable through the SPI. This pin requires external biasing. |
SYNCBP | 35 | ||
POWER SUPPLY | |||
AVDD19 | 10, 16, 24, 31, 39, 45 | I | Analog 1.9-V power supply |
AVDD | 9, 12, 15, 17, 25, 30, 38, 40, 43, 44, 46 | I | Analog 1.15-V power supply |
DVDD | 4, 8, 47, 51, 57, 64, 70 | I | Digital 1.15 V-power supply, including the JESD204B transmitter |
GND | 3, 18, 23, 26, 29, 32, 37, 49, 52, 60, 67 | I | Ground; shorted to thermal pad inside device |
MIN | MAX | UNIT | ||
---|---|---|---|---|
Supply voltage range | AVDD19 | –0.3 | 2.1 | V |
AVDD | –0.3 | 1.4 | ||
DVDD | –0.3 | 1.4 | ||
Voltage applied to input pins | INAP, INAM and INBP, INBM | –0.3 | AVDD19 + 0.3 | V |
CLKINP, CLKINM | –0.3 | AVDD + 0.6 | ||
SYSREFP, SYSREFM, SYNCBP, SYNCBM | –0.3 | AVDD + 0.6 | ||
SCLK, SEN, SDIN, RESET, PDN, GPIO1, GPIO2, GPIO3, GPIO4 | –0.2 | AVDD19 + 0.2 | ||
Voltage applied to output pins | –0.3 | 2.2 | V | |
Temperature | Operating free-air, TA | –40 | 85 | °C |
Storage, Tstg | –65 | 150 |
VALUE | UNIT | |||
---|---|---|---|---|
V(ESD) | Electrostatic discharge | Human-body model (HBM), per ANSI/ESDA/JEDEC JS-001(1) | ±1000 | V |
Charged-device model (CDM), per JEDEC specification JESD22-C101(2) | ±500 |
MIN | NOM | MAX | UNIT | ||
---|---|---|---|---|---|
Supply voltage(2) | AVDD19 | 1.8 | 1.9 | 2.0 | V |
AVDD | 1.1 | 1.15 | 1.25 | ||
DVDD | 1.1 | 1.15 | 1.2 | ||
Temperature | Operating free-air, TA | –40 | 85 | °C | |
Operating junction, TJ | 105(1) | 125 |
THERMAL METRIC(1) | ADC32RF42 | UNIT | |
---|---|---|---|
RMP (VQFN) | |||
72 PINS | |||
RθJA | Junction-to-ambient thermal resistance | 21.8 | °C/W |
RθJC(top) | Junction-to-case (top) thermal resistance | 4.4 | °C/W |
RθJB | Junction-to-board thermal resistance | 2.0 | °C/W |
ψJT | Junction-to-top characterization parameter | 0.1 | °C/W |
ψJB | Junction-to-board characterization parameter | 2.0 | °C/W |
RθJC(bot) | Junction-to-case (bottom) thermal resistance | 0.2 | °C/W |
PARAMETER | TEST CONDITIONS | MIN | TYP | MAX | UNIT | |
---|---|---|---|---|---|---|
POWER CONSUMPTION(4) (Dual-Channel Operation, Both Channels A and B are Active; DDC Bypass Mode(3)) | ||||||
IAVDD19 | 1.9-V analog supply current | 14-bit, bypass mode, fS = 1.5 GSPS | 1150 | 1969 | mA | |
IAVDD | 1.15-V analog supply current | 14-bit, bypass mode, fS = 1.5 GSPS | 604 | 1079 | mA | |
IDVDD | 1.15-V digital supply current | 14-bit, bypass mode, fS = 1.5 GSPS | 1000 | 1846 | mA | |
PD | Power dissipation | 14-bit, bypass mode, fS = 1.5 GSPS | 4.03 | 6.95 | W | |
Global power-down power dissipation | 360 | mW | ||||
ANALOG INPUTS | ||||||
Resolution | 14 | Bits | ||||
Differential input full-scale | 1.35 | VPP | ||||
VIC | Input common-mode voltage | 1.2(5) | V | |||
RIN | Input resistance | Differential resistance at dc | 65 | Ω | ||
CIN | Input capacitance | Differential capacitance at dc | 2 | pF | ||
VCM common-mode voltage output | 1.2 | V | ||||

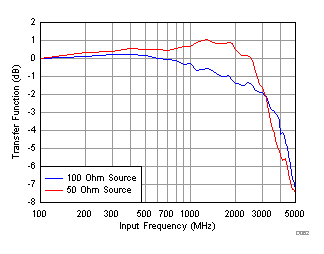

Analog input bandwidth (–3-dB point) |
ADC driven with 50-Ω source | 3200 | MHz | |||
ISOLATION | ||||||
Crosstalk isolation between channel A and channel B(1) | fIN = 100 MHz | 100 | dBc | |||
fIN = 900 MHz | 99 | |||||
fIN = 1800 MHz | 95 | |||||
fIN = 2700 MHz | 86 | |||||
fIN = 3500 MHz | 85 | |||||
CLOCK INPUT(2) | ||||||
Input clock frequency | 750 | 1500 | MHz | |||
Differential (peak-to-peak) input clock amplitude | 0.5 | 1.5 | 2.5 | VPP | ||
Input clock duty cycle | 45% | 50% | 55% | |||
Internal clock biasing | 1.0 | V | ||||
Internal clock termination (differential) | 100 | Ω |
PARAMETER | TEST CONDITIONS | MIN(2) | NOM | MAX | UNIT | ||
---|---|---|---|---|---|---|---|

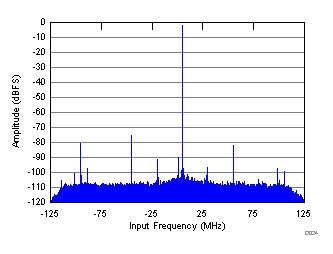

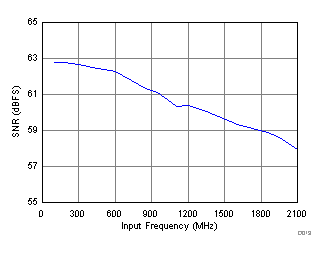

SNR | Signal-to-noise ratio | fIN = 100 MHz, AOUT = –2 dBFS | 62.8 | dBFS | |||
fIN = 300 MHz, AOUT = –2 dBFS | 62.6 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 61.1 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 60.4 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 60.0 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 58.9 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 57.9 | ||||||
NSD | Noise spectral density averaged across the Nyquist zone | fIN = 100 MHz, AOUT = –2 dBFS | 151.6 | dBFS/Hz | |||
fIN = 300 MHz, AOUT = –2 dBFS | 151.4 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 149.8 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 149.1 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 148.8 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 147.6 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 146.7 | ||||||
Small-signal SNR | fIN = 950 MHz, AOUT = –40 dBFS | 63.0 | dBFS | ||||
NF(1) | Input noise figure | fIN = 950 MHz, AOUT = –40 dBFS | 27.7 | dB | |||
SINAD | Signal-to-noise and distortion ratio | fIN = 100 MHz, AOUT = –2 dBFS | 61.4 | dBFS | |||
fIN = 300 MHz, AOUT = –2 dBFS | 61.0 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 60.9 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 59.9 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 59.2 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 58.2 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 55.8 | ||||||
ENOB | Effective number of bits | fIN = 100 MHz, AOUT = –2 dBFS | 9.9 | Bits | |||
fIN = 300 MHz, AOUT = –2 dBFS | 9.8 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 9.8 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 9.6 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 9.5 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 9.4 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 9.0 | ||||||

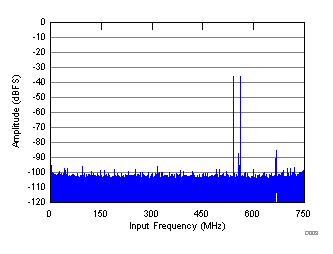

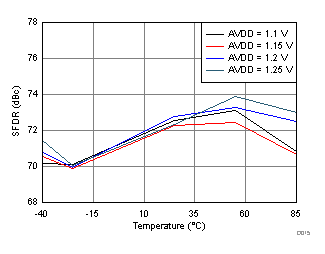

SFDR | Spurious-free dynamic range | fIN = 100 MHz, AOUT = –2 dBFS | 67 | dBc | |||
fIN = 300 MHz, AOUT = –2 dBFS | 64 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 70 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 67 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 66 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 64 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 58 | ||||||
HD2 | Second-order harmonic distortion | fIN = 100 MHz, AOUT = –2 dBFS | 68 | dBc | |||
fIN = 300 MHz, AOUT = –2 dBFS | 64 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 72 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 70 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 67 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 64 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 58 | ||||||
HD3 | Third-order harmonic distortion | fIN = 100 MHz, AOUT = –2 dBFS | 67 | dBc | |||
fIN = 300 MHz, AOUT = –2 dBFS | 71 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 70 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 67 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 70 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 73 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 66 | ||||||
HD4, HD5 | Fourth- and fifth-order harmonic distortion | fIN = 100 MHz, AOUT = –2 dBFS | 89 | dBc | |||
fIN = 300 MHz, AOUT = –2 dBFS | 84 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 85 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 83 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 85 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 83 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 82 | ||||||
IL spur | Interleaving spur: fS / 2 – fIN, |
fIN = 100 MHz, AOUT = –2 dBFS | 91 | dBc | |||
fIN = 300 MHz, AOUT = –2 dBFS | 87 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 83 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 82 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 82 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 82 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 80 | ||||||
HD2 IL | Interleaving spur for HD2: fS / 2 – HD2 |
fIN = 100 MHz, AOUT = –2 dBFS | 86 | dBc | |||
fIN = 300 MHz, AOUT = –2 dBFS | 87 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 83 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 80 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 79 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 79 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 80 | ||||||
Worst spur | Spurious-free dynamic range (excluding HD2, HD3, HD4, HD5, and interleaving spurs IL and HD2 IL) | fIN = 100 MHz, AOUT = –2 dBFS | 80 | dBc | |||
fIN = 300 MHz, AOUT = –2 dBFS | 82 | ||||||
fIN = 950 MHz, AOUT = –2 dBFS | 80 | ||||||
fIN = 1200 MHz, AOUT = –2 dBFS | 82 | ||||||
fIN = 1350 MHz, AOUT = –2 dBFS | 79 | ||||||
fIN = 1850 MHz, AOUT = –2 dBFS | 80 | ||||||
fIN = 2100 MHz, AOUT = –2 dBFS | 81 | ||||||

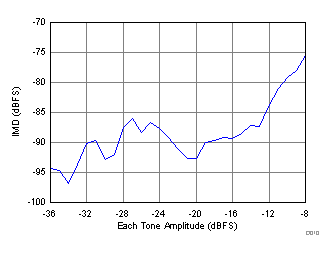

IMD3 | Third-order intermodulation distortion | fIN1 = 940 MHz, fIN2 = 960 MHz, AOUT = –8 dBFS (each tone) |
75 | dBFS |
PARAMETER | TEST CONDITIONS | MIN | NOM | MAX | UNIT | |
---|---|---|---|---|---|---|
DIGITAL INPUTS (RESET, SCLK, SEN, SDIN, PDN, GPIO1, GPIO2, GPIO3, GPIO4) | ||||||
VIH | High-level input voltage | 0.8 | V | |||
VIL | Low-level input voltage | 0.4 | V | |||
IIH | High-level input current | 50 | µA | |||
IIL | Low-level input current | –50 | µA | |||
Ci | Input capacitance | 4 | pF | |||
DIGITAL OUTPUTS (SDOUT, GPIO1, GPIO2, GPIO3, GPIO4) | ||||||
VOH | High-level output voltage | AVDD19–0.1 | AVDD19 | V | ||
VOL | Low-level output voltage | 0.1 | V | |||
DIGITAL INPUTS (SYSREFP and SYSREFM; SYNCBP and SYNCBM; Requires External Biasing) | ||||||
VID | Differential input voltage | 350 | 450 | 800 | mVPP | |
VCM | Input common-mode voltage | 1.05 | 1.2 | 1.325 | V | |
DIGITAL OUTPUTS (JESD204B Interface: DA[3:0], DB[3:0], Meets JESD204B LV-0IF-11G-SR Standard) | ||||||
|VOD| | Output differential voltage | 700 | mVPP | |||
|VOCM| | Output common-mode voltage | 450 | mV | |||
Transmitter short-circuit current | Transmitter pins shorted to any voltage between –0.25 V and 1.45 V | –100 | 100 | mA | ||
zos | Single-ended output impedance | 50 | Ω | |||
Co | Output capacitance | Output capacitance inside the device, from either output to ground |
2 | pF |
MIN | NOM | MAX | UNIT | |||
---|---|---|---|---|---|---|
SAMPLE TIMING | ||||||
Aperture delay | 250 | 750 | ps | |||
Aperture delay matching between two channels on the same device | ±15 | ps | ||||
Aperture delay matching between two devices at the same temperature and supply voltage |
±150 | ps | ||||
Aperture jitter, clock amplitude = 2 VPP | 90 | fS | ||||
Fast overrange latency, ADC sample to FOVR indication on GPIO pins | 70 | Input clock cycles | ||||
tPD | Propagation delay time: logic gates and output buffer delay (does not change with fS) |
6 | ns | |||
SYSREF TIMING(1) | ||||||
tSU_SYSREF | SYSREF setup time: referenced to clock rising edge, 1.5 GSPS | 140 | 70 | ps | ||
tH_SYSREF | SYSREF hold time: referenced to clock rising edge, 1.5 GSPS | 50 | 20 | ps | ||
Valid transition window sampling period: tSU_SYSREF – tH_SYSREF, 1.5 GSPS | 476 | ps | ||||
JESD OUTPUT INTERFACE TIMING | ||||||
UI | Unit interval: 12.5 Gbps | 80 | 100 | 400 | ps | |
Serial output data rate | 2.5 | 10.0 | 12.5 | Gbps | ||
Rise, fall times: 1-pF, single-ended load capacitance to ground | 60 | ps | ||||
Total jitter: BER of 1E-15 and lane rate = 12.5 Gbps | 25 | %UI | ||||

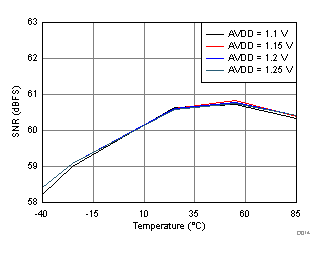

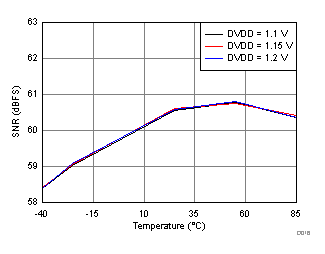

Random jitter: BER of 1E-15 and lane rate = 12.5 Gbps | 0.99 | %UI, rms | ||||
Deterministic jitter: BER of 1E-15 and lane rate = 12.5 Gbps | 9.1 | %UI, pk-pk |
SFDR = 73 dBc, SNR = 62.4 dBFS, SINAD = 62 dBFS, THD = 71 dBc, HD2 = –75 dBFS, HD3 = –78 dBFS, SFDR (non HD2, HD3) = 85 dBc, IL spur = 81 dBFS |
SFDR = 65 dBc, SNR = 62.3 dBFS, SINAD = 61 dBFS, THD = 64 dBc, HD2 = –67 dBFS, HD3 = –75 dBFS, SFDR (non HD2, HD3) = 74 dBc, IL spur = 82 dBFS |
SFDR = 72 dBc, SNR = 60.2 dBFS, SINAD = 60 dBFS, THD = 71 dBc, HD2 = –74 dBFS, HD3 = –87 dBFS, SFDR (non HD2, HD3) = 80 dBFS, IL spur = 80 dBFS |
||
SFDR = 59 dBc, SNR = 57.9 dBFS, SINAD = 56 dBFS, HD2 = –61 dBFS, HD3 = –69 dBFS, SFDR (non HD2, HD3) = 81 dBc, THD = 58 dBc, IL spur = 83 dBFS |

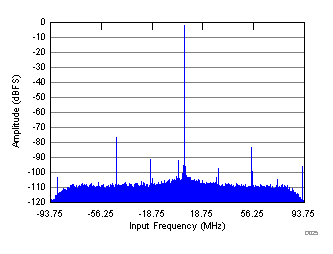

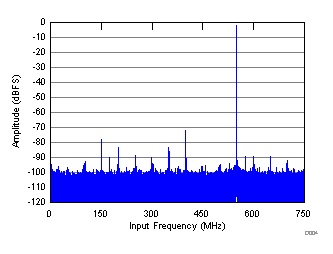

fIN1 = 940 MHz, fIN2 = 960 MHz, AOUT = –36 dBFS, IMD = 94 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 1850 MHz, AIN = –2 dBFS, SNR = 63.8 dBFS, SFDR (includes IL) = 78 dBc, fS = 1500 MSPS |
fIN = 1850 MHz, AIN = –2 dBFS, SNR = 66 dBFS, SFDR (includes IL) = 77 dBc, fS = 1500 MSPS |
fIN = 1850 MHz, AIN = –2 dBFS, SNR = 65.9 dBFS, SFDR (includes IL) = 74 dBc, fS = 1500 MSPS |
fIN = 1850 MHz, AIN = –2 dBFS, SNR = 68.1 dBFS, SFDR (includes IL) = 80.9 dBc, fS = 1500 MSPS |
SFDR = 65 dBc, SNR = 62.3 dBFS, SINAD = 61 dBFS, THD = 64 dBc, HD2 = –67 dBFS, HD3 = –73 dBFS, SFDR (non HD2, HD3) = 89 dBc, IL spur = 81 dBFS |
SFDR = 70 dBc, SNR = 60.8 dBFS, SINAD = 60 dBFS, THD = 69 dBc, HD2 = –72 dBFS, HD3 = –78 dBFS, SFDR (non HD2, HD3) = 81 dBc, IL spur = 82 dBFS |
SFDR = 70 dBc, SNR = 58.7 dBFS, SINAD = 58 dBFS, HD2 = –72 dBFS, HD3 = –75 dBFS, SFDR (non HD2, HD3) = 79 dBc, THD = 68 dBc, IL spur = 80 dBFS |
fIN1 = 940 MHz, fIN2 = 960 MHz, AOUT = –8 dBFS, IMD = 75 dBFS |
||
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 950 MHz, AIN = –2 dBFS |
fIN = 1850 MHz, AIN = –2 dBFS, SNR = 65 dBFS, SFDR (includes IL) = 75 dBc, fS = 1500 MSPS |
fIN = 1850 MHz, AIN = –2 dBFS, SNR = 65.8 dBFS, SFDR (includes IL) = 74 dBc, fS = 1500 MSPS |
fIN = 1850 MHz, AIN = –2 dBFS, SNR = 66.4 dBFS, SFDR (includes IL) = 74.1 dBc, fS = 1500 MSPS |
The ADC32RF42 is a dual, 14-bit, 1.5-GSPS, analog-to-digital converter (ADC) followed by a multi-band digital down-converter (DDC) that can be bypassed, and a back-end JESD204B digital interface.
The ADCs are preceded by an input buffer and on-chip termination to provide a uniform input impedance over a large input frequency range. Furthermore, an internal differential clamping circuit provides first-level protection against overvoltage conditions. Each ADC channel is internally interleaved two times and equipped with background, analog and digital, and interleaving correction.
The on-chip DDC enables single- or dual-band internal processing to pre-select and filter smaller bands of interest and also reduces the digital output data traffic. Each DDC is equipped with up to three independent,
16-bit numerically-controlled oscillators (NCOs) for phase coherent frequency hopping; the NCOs can be controlled through the SPI or GPIO pins. The ADC32RF42 also provides three different power detectors on-chip with alarm outputs in order to support external automatic gain control (AGC) loops.
The processed data are passed into the JESD204B interface where the data are framed, encoded, serialized, and output on one to four lanes per channel, depending on the ADC sampling rate and decimation. The CLKIN, SYSREF, and SYNCB inputs provide the device clock and the SYSREF and SYNCB signals to the JESD204B interface that are used to derive the internal local frame and local multiframe clocks and establish the serial link. All features of the ADC32RF42 are configurable through the SPI.
The ADC32RF42 analog signal inputs are designed to be driven differentially. The analog input pins have internal analog buffers that drive the sampling circuit. The ADC32RF42 provides on-chip, differential termination to minimize reflections. The buffer also helps isolate the external driving circuit from the internal switching currents of the sampling circuit, thus resulting in a more constant SFDR performance across input frequencies.
The common-mode voltage of the signal inputs is internally biased to CM using the 32.5-Ω termination resistors that allow for ac-coupling of the input drive network. Figure 33 and Figure 34 show SDD11 at the analog inputs from dc to 5 GHz with a 100-Ω reference impedance.
The input impedance of analog inputs can also be modelled as parallel combination of equivalent resistance and capacitance. Figure 35 and Figure 36 show how equivalent impedance (CIN and RIN) vary over frequency.
Each input pin (INP, INM) must swing symmetrically between (CM + 0.3375 V) and (CM – 0.3375 V), resulting in a 1.35-VPP (default) differential input swing. As shown in Figure 37, the input sampling circuit has a 3-dB bandwidth that extends up to approximately 3.2 GHz.
The ADC32RF42 analog inputs include an internal, differential clamp for overvoltage protection. As shown in Figure 38 and Figure 39, the clamp triggers for any input signals at approximately 600 mV above the input common-mode voltage, effectively limiting the maximum input signal to approximately 2.4 VPP.
When the clamp circuit conducts, the maximum differential current flowing through the circuit (via input pins) must be limited to 20 mA.
The ADC32RF42 sampling clock input includes internal 100-Ω differential termination along with on-chip biasing. The clock input is recommended to be ac-coupled externally. The input bandwidth of the clock input is approximately 3 GHz; the smith chart of Figure 40 shows a clock input impedance with a 100-Ω reference impedance.
The analog-to-digital converter (ADC) aperture jitter is a function of the clock amplitude applied to the pins. Figure 41 shows the equivalent aperture jitter for input frequencies at a 1-GHz and a 2-GHz input (fS = 1.5 GSPS). Depending on the clock frequency, a matching circuit can be designed in order to maximize the clock amplitude.

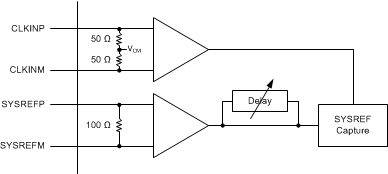

The SYSREF signal is a periodic signal that is sampled by the ADC32RF42 device clock and is used to align the boundary of the local multiframe clock inside the data converter. SYSREF is also used to reset critical blocks [such as the clock divider for the interleaved ADCs, numerically-controlled oscillators (NCOs), decimation filters and so forth].
The SYSREF input requires external biasing. Furthermore, SYSREF must be established before the SPI registers are programmed. A programmable delay on the SYSREF input, as shown in Figure 42, is available to help with skew adjustment when the sampling clock and SYSREF are not provided from the same source.
The ADC32RF42 uses SYSREF information to reset the clock divider, the NCO phase, and the LMFC counter of the JESD interface. The device provides flexibility to provide SYSREF information either from dedicated pins or through SPI register bits. As Figure 43 shows, SYSREF is asserted by a low-to-high transition on the SYSREF pins or a 0-to-1 change in the ASSERT SYSREF REG bit when using SPI registers.

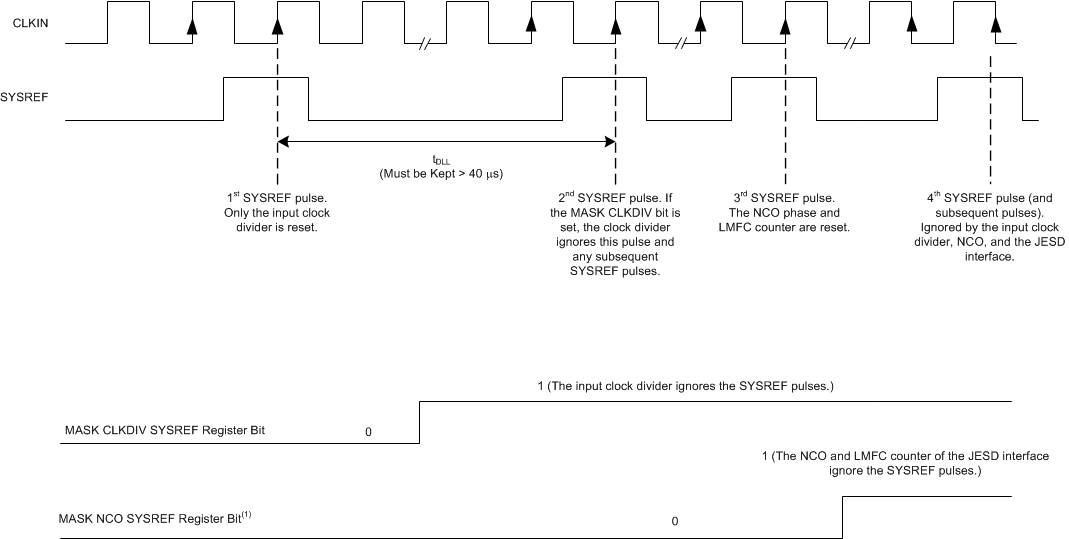

The ADC32RF42 samples the SYSREF signal on the input clock rising edge. Required setup and hold time are listed in the Timing Requirements table. Table 1 shows that the input clock divider gets reset each time that SYSREF is asserted, whereas the NCO phase and the LMFC counter of the JESD interface are reset on each SYSREF assertion after disregarding the first two assertions.
SYSREF ASSERTION INDEX | ACTION | ||
---|---|---|---|
INPUT CLOCK DIVIDER | NCO PHASE | LMFC COUNTER | |
1 | Gets reset | Does not get reset | Does not get reset |
2 | Gets reset | Does not get reset | Does not get reset |
3 | Gets reset | Gets reset | Gets reset |
4 and onwards | Gets reset | Gets reset | Gets reset |
The SESREF use-cases can be classified broadly into two categories:
Figure 44 shows a case when only a counted number of pulses are applied as SYSREF to the ADC.
After the first SYSREF pulse is applied, allow the DLL in the clock path to settle by waiting for the tDLL time (> 40 µs) before applying the second pulse. During this time, mask the SYSREF going to the input clock divider by setting the MASK CLKDIV SYSREF bit so that the divider output phase remains stable. The NCO phase and LMFC counter are reset on the third SYSREF pulse. After the third SYSREF pulse, the SYSREF going to the NCO and JESD block can be disabled by setting the MASK NCO SYSREF bit to avoid any unwanted resets.

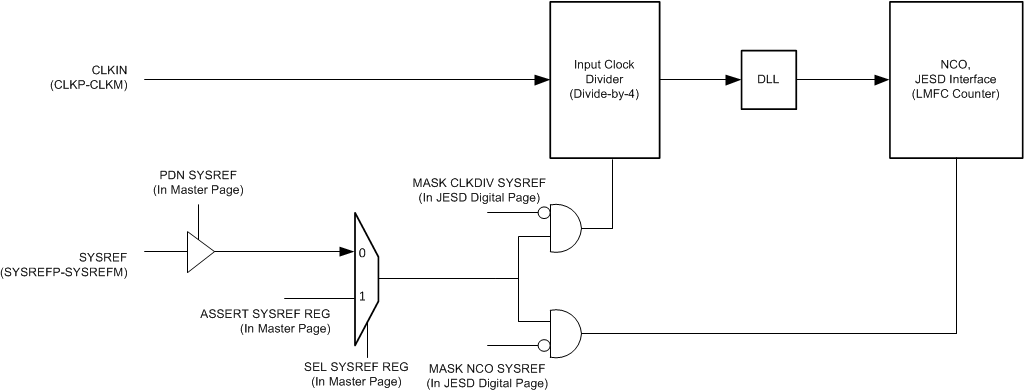

Figure 45 shows how SYSREF can be applied as a continuous periodic waveform.
After applying the SYSREF signal, DLL must be allowed to lock, and the NCO phase and LMFC counter must be allowed to reset by waiting for at least the tDLL (40 µs) + 2 × tSYSREF time. Then, the SYSREF going to the NCO and JESD can be masked by setting the MASK NCO SYSREF register bit.
Equation 1 describes that when SYSREF is a periodic signal, its frequency is required to be a sub-harmonic of the internal local multi-frame clock (LMFC) frequency. The LMFC frequency is determined by the selected decimation, frames per multi-frame setting (K), samples per frame (S), and device input clock frequency.
where
In order for the interleaving correction engine to synchronize properly, the SYSREF frequency must also be a multiple of fS / 64. Table 2 provides a summary of the valid LMFC clock settings.
OPERATING MODE | LMFS SETTING | LMFC CLOCK FREQUENCY | SYSREF FRQUENCY |
---|---|---|---|
Bypass mode | 42810 | fS(1) / (10 × K) | fS / [N × LCM(2) (64, 10 × K(3))] |
Bypass mode | 4222 | fS / (2 × K) | fS / [N × LCM (64, 2 × K)] |
Decimation | Various | fS / (D × S(4) × K) | fS / [N × LCM (64, D(5) × S × K)] |
The SYSREF signal is recommended to be a low-frequency signal less than 5 MHz in order to reduce coupling to the signal path both on the printed circuit board (PCB) as well as internal to the device.
Example 1: fS = 1.5 GSPS, Bypass Mode (LMFS = 42810), K = 16
SYSREF = 1.5 GSPS / LCM (64, 10 × 16) / N = 4.6875 MHz / N
Operate SYSREF at 2.34375 MHz (effectively divide-by-640, N = 2)
Example 2: fS = 1.5 GSPS, Divide-by-8 (LMFS = 8411), K = 16
SYSREF = 2.6 GSPS / LCM (4 ,64, 16) = 40.625 MHz / N
Operate SYSREF at 2.539063 MHz (effectively divide-by-1024, N = 16)
For proper device operation, disable the SYSREF signal after the JESD synchronization is established.
The ADC32RF42 provides a sophisticated on-chip, digital down converter (DDC) block that can be controlled through SPI register settings and the general-purpose input/output (GPIO) pins. The DDC block supports two basic operating modes: receiver (RX) mode with single- or dual-band DDC and wide-bandwidth observation receiver mode.

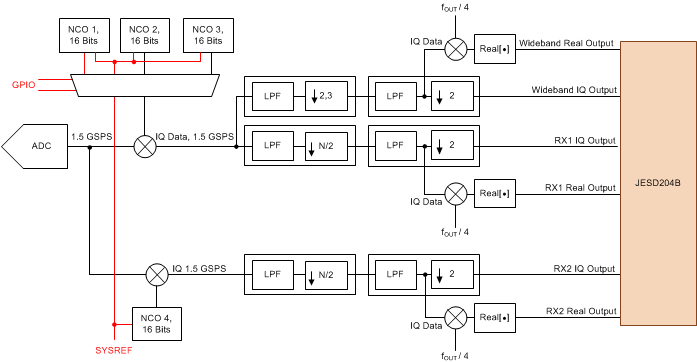

Figure 46 shows that each ADC channel is followed by two DDC chains consisting of the digital filter along with a complex digital mixer with a 16-bit numerically-controlled oscillator (NCO). The NCOs allow accurate frequency tuning within the Nyquist zone prior to the digital filtering. One DDC chain is intended for supporting a dual-band DDC configuration in receiver mode and the second DDC chain supports the wide-bandwidth output option for the observation configuration. At any given time, either the single-band DDC, the dual-band DDC, or the wideband DDC can be enabled. Furthermore, three different NCO frequencies can be selected on that path and are quickly switched using the SPI or the GPIO pins to enable wide-bandwidth observation in a multi-band application.
NOTE:
Red traces show SYSREF going to the NCO blocks.Additionally, the decimation filter block provides the option to convert the complex output back to real format at twice the decimated, complex output rate. The filter response with a real output is identical to a complex output. The band is centered in the middle of the Nyquist zone (mixed with fOUT / 4) based on a final output data rate of fOUT.
In receiver mode (and as shown in Figure 47), the DDC block can be configured to single- or dual-band operation. Both DDC chains use the same decimation filter setting and the available options are discussed in the Decimation Filters section. The decimation filter setting also directly affects the interface rate and number of lanes of the JESD204B interface.
NOTE:
Red traces show SYSREF going to the NCO blocks.This mode is intended for using a DDC with a wide bandwidth output, but for multiple bands. Figure 48 shows that this mode uses a single DDC chain where up to three NCOs can be used to perform wide-bandwidth observation in a multi-band environment. The three NCOs can be switched dynamically using either the GPIO pins or an SPI command. All three NCOs operate continuously to ensure phase continuity; however, when the NCO is switched, the output data are invalid until the decimation filters are completely flushed with data from the new band.
NOTE:
Red traces show SYSREF going to the NCO blocks.The stop-band rejection of the decimation filters is approximately 90 dB with a pass-band bandwidth of approximately 80%. Table 3 gives an overview of the pass-band bandwidth depending on decimation filter setting and ADC sampling rate.
DECIMATION SETTING | NO. OF DDCS AVAILABLE PER CHANNEL | NOMINAL PASSBAND GAIN | BANDWIDTH | ADC SAMPLE RATE = N MSPS | ADC SAMPLE RATE = 2.6 GSPS | |||
---|---|---|---|---|---|---|---|---|
3 dB (%) | 1 dB (%) | OUTPUT RATE (MSPS) PER BAND | OUTPUT BANDWIDTH (MHz) PER BAND | COMPLEX OUTPUT RATE (MSPS) PER BAND | OUTPUT BANDWIDTH (MHz) PER BAND | |||
Divide-by-4 complex | 1 | –0.4 dB | 90.9 | 86.8 | N / 4 complex | 0.4 × N / 2 | 650 | 520 |
Divide-by-6 complex | 1 | –0.65 dB | 90.6 | 86.1 | N / 6 complex | 0.4 × N / 3 | 433.3 | 346.64 |
Divide-by-8 complex | 2 | –0.27 dB | 91.0 | 86.8 | N / 8 complex | 0.4 × N / 4 | 325 | 260 |
Divide-by-9 complex | 2 | –0.45 dB | 90.7 | 86.3 | N / 9 complex | 0.4 × N / 4.5 | 288.9 | 231.12 |
Divide-by-10 complex | 2 | –0.58 dB | 90.7 | 86.3 | N / 10 complex | 0.4 × N / 5 | 260 | 208 |
Divide-by-12 complex | 2 | –0.55 dB | 90.7 | 86.4 | N / 12 complex | 0.4 × N / 6 | 216.7 | 173.36 |
Divide-by-16 complex | 2 | –0.42 dB | 90.8 | 86.4 | N / 16 complex | 0.4 × N / 8 | 162.5 | 130 |
Figure 49 shows a dual-band example with a divide-by-8 complex.

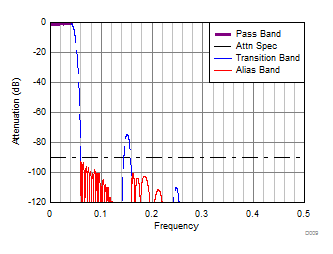

The decimation filter responses normalized to the ADC sampling clock are illustrated in Figure 49 to Figure 64.
As shown in Figure 50, each figure contains the filter pass-band, transition bands, and alias bands. The x-axis in Figure 50 shows the offset frequency (after the NCO frequency shift) normalized to the ADC sampling clock frequency.
For example, in the divide-by-4 complex, the output data rate is an fS / 4 complex with a Nyquist zone of fS / 8 or 0.125 × fS. The transition band is centered around 0.125 × fS and the alias transition band is centered at 0.375 × fS. The alias bands that alias on top of the wanted signal band are centered at 0.25 × fS and 0.5 × fS (and are colored in red).
The decimation filters of the ADC32RF42 provide greater than 90-dB attenuation for the alias bands.
Peak-to-peak pass-band ripple: approximately 0.22 dB
Peak-to-peak pass-band ripple: approximately 0.38 dB
Peak-to-peak pass-band ripple: approximately 0.25 dB
Peak-to-peak pass-band ripple: approximately 0.39 dB
Peak-to-peak pass-band ripple: approximately 0.39 dB
Peak-to-peak pass-band ripple: approximately 0.36 dB
Peak-to-peak pass-band ripple: approximately 0.29 dB
The ADC32RF42 supports a mode where the output data of the ADC channel A can be routed internally to the digital blocks of both channel A and channel B. Figure 65 shows how ADC channel B can be powered down. In this manner, the ADC32RF42 can be configured as a single-channel ADC with up to four independent DDC chains or two wideband DDC chains. All decimation filters and JESD204B format configurations are identical to the two ADC channel operation.
The ADC32RF42 is equipped with three independent, complex NCOs per ADC channel. Equation 2 describes how the oscillator generates a complex exponential sequence.
where
The complex exponential sequence is multiplied by the real input from the ADC to mix the desired carrier down to 0 Hz.
Each ADC channel has two DDCs. The first DDC has three NCOs and the second DDC has one NCO. The first DDC can dynamically select one of the three NCOs based on the GPIO pin or SPI selection. In wide-bandwidth mode (lower decimation factors 4 and 6), there can only be one DDC for each ADC channel. The NCO frequencies can be programmed independently through the DDCx, NCO[4:1], and the MSB and LSB register settings.
Equation 3 provides the 16-bit register value that sets the NCO frequency setting:
where
For example:
If fS = 1.5 GSPS, then the NCO register setting = 38230 (decimal).
Thus, Equation 4 defines fNCO:
Any register setting changes that occur after the JESD204B interface is operational results in a non-deterministic NCO phase. If a deterministic phase is required, the JESD204B interface must be reinitialized after changing the register setting.
In bypass mode (when decimation filters are not used), the NCOs are powered down in order to avoid creating unwanted spurs.
The first DDC (DDC0) on each ADC channel provides three different NCOs that can be used for phase-coherent frequency hopping. This feature is available in both single-band and dual-band mode, but only affects DDC0.
The NCOs can be switched through an SPI control or by using the GPIO pins with the register configurations shown in Table 4 for channel A (50xxh) and channel B (58xxh). The assignment of which GPIO pin to use for INSEL0 and INSEL1 is done based on Table 5, using registers 5438h and 5C38h. The NCO selection is done based on the logic selection on the GPIO pins; see Table 6 and Figure 66.
REGISTER | ADDRESS | DESCRIPTION |
---|---|---|
NCO CONTROL THROUGH GPIO PINS | ||
NCO SEL pin | 500Fh, 580Fh | Selects the NCO control through the SPI (default) or a GPIO pin. |
INSEL0, INSEL1 | 5438h, 5C38h | Selects which two GPIO pins are used to control the NCO. |
NCO CONTROL THROUGH SPI CONTROL | ||
NCO SEL pin | 500Fh, 580Fh | Selects the NCO control through the SPI (default) or a GPIO pin. |
NCO SEL | 5010h, 5810h | Selects which NCO to use for DDC0. |
INSELx[1:0] (Where x = 0 or 1) | GPIO PIN SELECTED |
---|---|
00 | GPIO4 |
01 | GPIO1 |
10 | GPIO3 |
11 | GPIO2 |
NCO SEL[1] | NCO SEL[0] | NCO SELECTED |
---|---|---|
0 | 0 | NCO1 |
0 | 1 | NCO2 |
1 | 0 | NCO3 |
1 | 1 | n/a |
Each 12.5-Gbps serializer, deserializer (SerDes) LVDS transmitter output requires ac-coupling between the transmitter and receiver. Terminate the differential pair as shown in Figure 67 with 100-Ω resistance (that is, two 50-Ω resistors) as close to the receiving device as possible to avoid unwanted reflections and signal degradation.

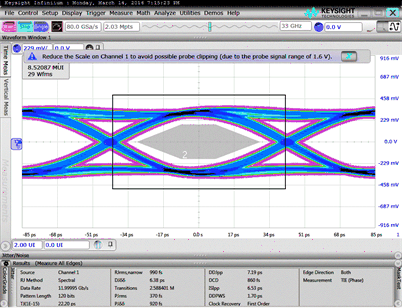

Figure 68 and Figure 69 show the serial output eye diagrams of the ADC32RF42 at 5.0 Gbps and 12 Gbps against the JESD204B mask.
The GPIO pins can be configured as alarm outputs for channels A and B. The ADC32RF42 supports three different power detectors (an absolute peak power detector, crossing detector, and RMS power detector) as well as fast overrange from the ADC. The power detectors operate off the full-rate ADC output prior to the decimation filters.
In this detector mode, the peak is computed over eight samples of the ADC output. Next (as illustrated in Figure 70 and Figure 71), the peak for a block of N samples (N × S`) is computed over a programmable block length and then compared against a threshold to either set or reset the peak detector output. There are two sets of thresholds and each set has two thresholds for hysteresis. The programmable DWELL-time counter is used for clearing the block detector alarm output.
Table 7 shows the register configurations required to set up the absolute peak power detector. The detector operates in the fS / 8 clock domain; one peak sample is calculated over eight actual samples.
The automatic gain control (AGC) modes can be configured separately for channel A (54xxh) and channel B (5Cxxh), although some registers are common in 54xxh (such as the GPIO pin selection).
REGISTER | ADDRESS | DESCRIPTION |
---|---|---|
PKDET EN | 5400, 5C00h | Enables peak detector |
BLKPKDET | 5401h, 5402h, 5403h, 5C01h, 5C02h, 5C03h | Sets the block length N of number of samples (S`). Number of actual ADC samples is 8x this value: N is 17 bits: 1 to 216. |
BLKTHHH, BLKTHHL, BLKTHLH, BLKTHLL | 5407h, 5408h, 5409h, 540Ah, 5C07h, 5C08h, 5C09h, 5C0Ah | Sets the different thresholds for the hysteresis function values from 0 to 256 (where 256 is equivalent to the peak amplitude). For example: if BLKTHHH is to –2 dBFS from peak, 10(–2 / 20) × 256 = 203, then set 5407h and 5C07h = CBh. |
DWELL | 540Bh, 540Ch, 5C0Bh, 5C0Ch | When the computed block peak crosses the upper thresholds BLKTHHH or BLKTHLH, the peak detector output flags are set. In order to be reset, the computed block peak must remain continuously lower than the lower threshold (BLKTHHL or BLKTHLL) for the period specified by the DWELL value. This threshold is 16 bits and is specified in terms of fS / 8 clock cycles. |
OUTSEL GPIO[4:1] | 5432h, 5433h, 5434h, 5435h | Connects the BLKPKDETH, BLKPKDETL alarms to the GPIO pins; common register. |
IODIR | 5437h | Selects the direction for the four GPIO pins; common register. |
RESET AGC | 542Bh, 5C2Bh | After configuration, reset the AGC module to start operation. |
In this detector mode the peak is computed over eight samples of the ADC output. Next, the peak for a block of N samples (N × S`) is computed over a programmable block length and then the peak is compared against two sets of programmable thresholds (with hysteresis). The crossing detector counts how many fS / 8 clock cycles that the block detector outputs are set high over a programmable time period and compares the counter value against the programmable thresholds. Figure 72 and Figure 73 show how the alarm outputs are updated at the end of the time period, routed to the GPIO pins, and held in that state through the next cycle. Alternatively, a 2-bit format can be used but (because the ADC32RF42 has four GPIO pins available) this feature uses all four pins for a single channel.
Table 8 shows the register configurations required to set up the crossing detector. The detector operates in the
fS / 8 clock domain. The AGC modes can be configured separately for channel A (54xxh) and channel B (5Cxxh), although some registers are common in 54xxh (such as the GPIO pin selection).
REGISTER | ADDRESS | DESCRIPTION |
---|---|---|
PKDET EN | 5400h, 5C00h | Enables peak detector |
BLKPKDET | 5401h, 5402h, 5403h, 5C01h, 5C02h, 5C03h | Sets the block length N of number of samples (S`). Number of actual ADC samples is 8x this value: N is 17 bits: 1 to 216. |
BLKTHHH, BLKTHHL, BLKTHLH, BLKTHLL | 5407h, 5408h, 5409h, 540Ah, 5C07h, 5C08h, 5C09h, 5C0Ah | Sets the different thresholds for the hysteresis function values from 0 to 256 (where 256 is equivalent to the peak amplitude). For example: if BLKTHHH is to –2 dBFS from peak, 10(–2 / 20) × 256 = 203, then set 5407h and 5C07h = CBh. |
FILT0LPSEL | 540Dh, 5C0Dh | Select block detector output or 2-bit output mode as the input to the interrupt identification register (IIR) filter. |
TIMECONST | 540Eh, 540Fh, 5C0Eh, 5C0Fh |
Sets the crossing detector time period for N = 0 to 15 as 2N × fS / 8 clock cycles. The maximum time period is 32768 × fS / 8 clock cycles (approximately 174 µs at 2.6 GSPS). |
FIL0THH, FIL0THL, FIL1THH, FIL1THL | 540Fh-5412h, 5C0Fh-5C12h, 5416h-5419h, 5C16h-5C19h | Comparison thresholds for the crossing detector counter. These thresholds are 16-bit thresholds in 2.14-signed notation. A value of 1 (4000h) corresponds to 100% crossings, a value of 0.125 (0800h) corresponds to 12.5% crossings. |
DWELLIIR | 541Dh, 541Eh, 5C1Dh, 5C1Eh | DWELL counter for the IIR filter hysteresis. |
IIR0 2BIT EN, IIR1 2BIT EN |
5413h, 54114h, 5C13h, 5C114h |
Enables 2-bit output format for the crossing detector. |
OUTSEL GPIO[4:1] | 5432h, 5433h, 5434h, 5435h |
Connects the IIRPKDET0, IIRPKDET1 alarms to the GPIO pins; common register. |
IODIR | 5437h | Selects the direction for the four GPIO pins; common register. |
RESET AGC | 542Bh, 5C2Bh | After configuration, reset the AGC module to start operation. |
In this detector mode the peak power is computed for a block of N samples over a programmable block length and then compared against two sets of programmable thresholds (with hysteresis).
The RMS power detector circuit shown in Figure 74 provides configuration options. The RMS power value (1 or 2 bit) can be output onto the GPIO pins. In 2-bit output mode, two different thresholds are used whereas the 1-bit output provides one threshold together with hysteresis.
Table 9 shows the register configurations required to set up the RMS power detector. The detector operates in the fS / 8 clock domain. The AGC modes can be configured separately for channel A (54xxh) and channel B (5Cxxh), although some registers are common in 54xxh (such as the GPIO pin selection).
REGISTER | ADDRESS | DESCRIPTION |
---|---|---|
RMSDET EN | 5420h, 5C20h | Enables RMS detector |
PWRDETACCU | 5421h, 5C21h | Programs the block length to be used for RMS power computation. The block length is defined in terms of fS / 8 clocks. The block length can be programmed as 2M with M = 0 to 16. |
PWRDETH, PWRDETL | 5422h, 5423h, 5424h, 5425h, 5C22h, 5C23h, 5C24h, 5C25h | The computed average power is compared against these high and low thresholds. One LSB of the thresholds represents 1 / 216. For example: is PWRDETH is set to –14 dBFS from peak, [10(–14 / 20)]2 × 216 = 2609, then set 5422h, 5423h, 5C22h, 5C23h = 0A31h. |
RMS2BIT EN | 5427h, 5C27h | Enables 2-bit output format for the RMS detector output. |
OUTSEL GPIO[4:1] | 5432h, 5433h, 5434h, 5435h |
Connects the PWRDET alarms to the GPIO pins; common register. |
IODIR | 5437h | Selects the direction for the four GPIO pins; common register. |
RESET AGC | 542Bh, 5C2Bh | After configuration, reset the AGC module to start operation. |
The GPIO pins can be used to control the NCO in wideband DDC mode or as alarm outputs for channel A and B. The GPIO pins can be configured as shown in Figure 75 through the SPI control to output the alarm from the peak power (1 bit), crossing detector (1 or 2 bit), faster overrange, or the RMS power output.
The programmable output MUX allows connecting any signal (including the NCO control) to any of the four GPIO pins. These pins can be configured as outputs (AGC alarm) or inputs (NCO control) through SPI programming.
The ADC32RF42 provides a lot of configurability for the power-down mode. Power-down can be enabled using the PDN pin or the SPI register writes.
The ADC32RF42 provides several different options to output test patterns instead of the actual output data of the ADC in order to simplify the serial interface and system debug of the JESD204B digital interface link. Figure 76 shows the output data path.
The ADC test pattern replaces the actual output data of the ADC. The test patterns listed in Table 10 are available when the DDC is enabled and located in register 37h of the decimation filter page. When programmed, the test patterns are output for each converter (M) stream. The number of converter streams per channel increases by 2 when complex (I, Q) output or dual-band DDC is selected. The test patterns can be synchronized for both ADC channels using the SYSREF signal.
Additionally, a 12-bit ramp test pattern is available in DDC bypass mode.
NOTE
The number of converters increases in dual-band DDC mode and with a complex output.
BIT | NAME | DEFAULT | DESCRIPTION |
---|---|---|---|
7-4 | TEST PATTERN | 0000 | Test pattern outputs on channel A and B. 0000 = Normal operation using ADC output data 0001 = Outputs all 0s 0010 = Outputs all 1s 0011 = Outputs toggle pattern: output data are an alternating sequence of 10101010101010 and 01010101010101 0100 = Output digital ramp: output data increment by one LSB every clock cycle from code 0 to 65535 0110 = Single pattern: output data are a custom pattern 1 (75h and 76h) 0111 Double pattern: output data alternate between custom pattern 1 and custom pattern 2 1000 = Deskew pattern: output data are AAAAh 1001 = SYNC pattern: output data are FFFFh |
The transport layer maps the ADC output data into 8-bit octets and constructs the JESD204B frames using the LMFS parameters. Tail bits or 0's are added when needed. Alternatively, as described in Table 11, the JESD204B long transport layer test pattern can be substituted instead of the ADC data with the JESD frame.
BIT | NAME | DEFAULT | DESCRIPTION |
---|---|---|---|
4 | TESTMODE EN | 0 | Generates long transport layer test pattern mode according to section 5.1.6.3 of the JESD204B specification. 0 = Test mode disabled 1 = Test mode disabled |
The link layer contains the scrambler and the 8b, 10b encoding of any data passed on from the transport layer. Additionally, the link layer also handles the initial lane alignment sequence that can be manually restarted.
The link layer test patterns are intended for testing the quality of the link (jitter testing and so forth). Table 12 lists the test pattern options.
BIT | NAME | DEFAULT | DESCRIPTION |
---|---|---|---|
7-5 | LINK LAYER TESTMODE | 000 | Generates a pattern according to section 5.3.3.8.2 of the JESD204B document. 000 = Normal ADC data 001 = D21.5 (high-frequency jitter pattern) 010 = K28.5 (mixed-frequency jitter pattern) 011 = Repeat the initial lane alignment (generates a K28.5 character and repeats lane alignment sequences continuously) 100 = 12-octet random pattern (RPAT) jitter pattern |
Furthermore, a 215 pseudo-random binary sequence (PRBS) can be enabled by setting up a custom test pattern (AAAAh) in the ADC section and running AAAAh through the 8b, 10b encoder with scrambling enabled.
The ADC32RF42 can be configured using a serial programming interface, as described in the Serial Interface section. In addition, the device has one dedicated parallel pin (PDN) for controlling the power-down modes.
The ADC32RF42 supports device subclass 1 with a maximum output data rate of 12.5 Gbps for each serial transmitter.
An external SYSREF signal is used to align all internal clock phases and the local multiframe clock to a specific sampling clock edge. This alignment allows synchronization of multiple devices in a system and minimizes timing and alignment uncertainty. Figure 77 shows how the SYNCB input is used to control the JESD204B SerDes blocks.
Depending on the ADC sampling rate, the JESD204B output interface can be operated with one, two, or four lanes per ADC channel. The JESD204B setup and configuration of the frame assembly parameters is controlled through the SPI interface.
The JESD204B transmitter block shown in Figure 78 consists of the transport layer, the data scrambler, and the link layer. The transport layer maps the ADC output data into the selected JESD204B frame data format and manages if the ADC output data or test patterns are transmitted. The link layer performs the 8b, 10b data encoding as well as the synchronization and initial lane alignment using the SYNC input signal. Optionally, data from the transport layer can be scrambled.
The receiving device starts the initial lane alignment process by deasserting the SYNCB signal. The SYNCB signal can be issued using the SYNCB input pins or by setting the proper SPI bits. When a logic low is detected on the SYNCB input (as shown in Figure 79), the ADC32RF42 starts transmitting comma (K28.5) characters to establish the code group synchronization.
When synchronization completes, the receiving device reasserts the SYNCB signal and the ADC32RF42 starts the initial lane alignment sequence with the next local multiframe clock boundary. The ADC32RF42 transmits four multiframes, each containing K frames (K is SPI programmable). Each of the multiframes contains the frame start and end symbols. The second multiframe also contains the JESD204 link configuration data.
The JESD204B standard defines the following parameters:
Table 13 lists the available JESD204B formats and valid ranges for the ADC32RF42. The ranges are limited by the SerDes line rate and the maximum ADC sample frequency. Table 14 shows the sample alignment for the bypass modes on the different lanes.
DECIMATION SETTING (Complex) | OUTPUT RESOLUTION (Bits) | L | M | F | S | 12-BIT MODE | PLL MODE | JESD MODE0 | JESD MODE1 | JESD MODE2 | MAX fCLK
(Gsps) |
RATIO [fSerDes / fCLK (Gbps / GSPS)] |
---|---|---|---|---|---|---|---|---|---|---|---|---|
Bypass | 12(1) | 4 | 2 | 8 | 10 | 3 | 16x | 3 | 0 | 0 | 1.5 | 8 |
14 | 4 | 2 | 2 | 2 | 0 | 20x | 1 | 0 | 0 | 1.25 | 10 |
OUTPUT LANE | LMFS = 4222 | LMFS = 42810 | ||||||||
---|---|---|---|---|---|---|---|---|---|---|
DA0 | A0[13:6] | A0[5:0], 00 | A0[11:4] | A0[3:0], A1[11:8] |
A1[7:0] | A2[11:4] | A2[3:0], A3[11:8] |
A3[7:0] | A4[11:4] | A4[3:0], 0000 |
DA1 | A1[13:6] | A1[5:0], 00 | A5[11:4] | A5[3:0], A6[11:8] |
A6[7:0] | A7[11:4] | A7[3:0], A8[11:8] |
A8[7:0] | A9[11:4] | A9[3:0], 0000 |
DA2 | — | — | — | — | — | — | — | — | — | — |
DA3 | — | — | — | — | — | — | — | — | — | — |
DB0 | B0[13:6] | B0[5:0], 00 | B0[11:4] | B0[3:0], B1[11:8] |
B1[7:0] | B2[11:4] | B2[3:0], B3[11:8] |
B3[7:0] | B4[11:4] | B4[3:0], 0000 |
DB1 | B1[13:6] | B1[5:0], 00 | B5[11:4] | B5[3:0], B6[11:8] |
B6[7:0] | B7[11:4] | B7[3:0], B8[11:8] |
B8[7:0] | B9[11:4] | B9[3:0], 0000 |
DB2 | — | — | — | — | — | — | — | — | — | — |
DB3 | — | — | — | — | — | — | — | — | — | — |
Table 15 lists the available JESD204B interface formats and valid ranges for the ADC32RF42 with decimation (single-band DDC) when using a complex output format. The ranges are limited by the SerDes line rate and the maximum ADC sample frequency. Table 16 shows the sample alignment on the different lanes.
DECIMATION SETTING (Complex) | NUMBER OF ACTIVE DDCS | L | M | F | S | PLL MODE | JESD MODE0 | JESD MODE1 | JESD MODE2 | RATIO [fSerDes / fCLK (Gbps / GSPS)] |
---|---|---|---|---|---|---|---|---|---|---|
Divide-by-4 | 1 per channel | 4 | 4 | 2 | 1 | 20x | 1 | 0 | 0 | 5 |
2 | 4 | 4 | 1 | 40x | 2 | 0 | 0 | 2.5 | ||
Divide-by-6 | 1 per channel | 4 | 4 | 2 | 1 | 20x | 1 | 0 | 0 | 3.33 |
2 | 4 | 4 | 1 | 40x | 2 | 0 | 0 | 6.66 | ||
Divide-by-8 | 1 per channel | 4 | 4 | 2 | 1 | 20x | 1 | 0 | 0 | 2.5 |
2 | 4 | 4 | 1 | 40x | 2 | 0 | 0 | 5 | ||
Divide-by-9 | 1 per channel | 4 | 4 | 2 | 1 | 20x | 1 | 0 | 0 | 2.22 |
2 | 4 | 4 | 1 | 40x | 2 | 0 | 0 | 4.44 | ||
Divide-by-10 | 1 per channel | 4 | 4 | 2 | 1 | 20x | 1 | 0 | 0 | 2 |
2 | 4 | 4 | 1 | 40x | 2 | 0 | 0 | 4 | ||
Divide-by-12 | 1 per channel | 2 | 4 | 4 | 1 | 40x | 1 | 0 | 0 | 3.33 |
Divide-by-16 | 1 per channel | 2 | 4 | 4 | 1 | 40x | 2 | 0 | 0 | 2.5 |
OUTPUT LANE | LMFS = 4421 20x | LMFS = 4421 40x | LMFS = 4442 | LMFS = 2441 | ||||||||
---|---|---|---|---|---|---|---|---|---|---|---|---|
DA0 | AI0
[15:8] |
AI0
[7:0] |
||||||||||
DA1 | AQ0
[15:8] |
AQ0
[7:0] |
AI0
[15:8] |
AI0
[7:0] |
AI0
[15:8] |
AI0
[7:0] |
AI1
[15:8] |
AI1
[7:0] |
AI0
[15:8] |
AI0
[7:0] |
AQ0
[15:8] |
AQ0
[7:0] |
DA2 | AQ0
[15:8] |
AQ0
[7:0] |
AQ0
[15:8] |
AQ0
[7:0] |
AQ1
[15:8] |
AQ1
[7:0] |
||||||
DA3 | ||||||||||||
DB0 | BI0
[15:8] |
BI0
[7:0] |
||||||||||
DB1 | BQ0
[15:8] |
BQ0
[7:0] |
BI0
[15:8] |
BI0
[7:0] |
BI0
[15:8] |
BI0
[7:0] |
BI1
[15:8] |
BI1
[7:0] |
BI0
[15:8] |
BI0
[7:0] |
BQ0
[15:8] |
BQ0
[7:0] |
DB2 | BQ0
[15:8] |
BQ0
[7:0] |
BQ0
[15:8] |
BQ0
[7:0] |
BQ1
[15:8] |
BQ1
[7:0] |
||||||
DB3 |
Table 17 lists the available JESD204B formats and valid ranges for the ADC32RF42 with decimation (single-band DDC) when using real output format. The ranges are limited by the SerDes line rate and the maximum ADC sample frequency.
DECIMATION SETTING (Complex) | NUMBER OF ACTIVE DDCS | L | M | F | S | PLL MODE | JESD MODE0 | JESD MODE1 | JESD MODE2 | RATIO [fSerDes / fCLK (Gbps / GSPS)] |
---|---|---|---|---|---|---|---|---|---|---|
Divide-by-4 (Divide-by-2 real) |
1 per channel | 4 | 2 | 1 | 1 | 20x | 1 | 1 | 0 | 5 |
4 | 2 | 2 | 2 | 20x | 1 | 0 | 0 | 10 | ||
2 | 2 | 2 | 1 | 40x | 0 | 0 | 1 | |||
2 | 2 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-6 (Divide-by-3 real) |
1 per channel | 4 | 2 | 1 | 1 | 20x | 1 | 1 | 0 | 3.33 |
4 | 2 | 2 | 2 | 20x | 1 | 0 | 0 | 6.66 | ||
2 | 2 | 2 | 1 | 40x | 0 | 0 | 1 | |||
2 | 2 | 4 | 2 | 40x | 2 | 0 | 0 |
Table 18 lists the available JESD204B formats and valid ranges for the ADC32RF42 with decimation (dual-band DDC) when using a complex output format. Table 19 shows the sample alignment on the different lanes.
DECIMATION SETTING (Complex) | NUMBER OF ACTIVE DDCS | L | M | F | S | PLL MODE | JESD MODE0 | JESD MODE1 | JESD MODE2 | RATIO [fSerDes / fCLK (Gbps / GSPS)] |
---|---|---|---|---|---|---|---|---|---|---|
Divide-by-8 (Divide-by-4 real) |
1 per channel | 4 | 2 | 1 | 1 | 20x | 1 | 1 | 0 | 2.5 |
4 | 2 | 2 | 2 | 20x | 1 | 0 | 0 | |||
2 | 2 | 2 | 1 | 40x | 0 | 0 | 1 | 5 | ||
2 | 2 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-9 (Divide-by-4.5 real) |
1 per channel | 4 | 2 | 1 | 1 | 20x | 1 | 1 | 0 | 2.22 |
4 | 2 | 2 | 2 | 20x | 1 | 0 | 0 | |||
2 | 2 | 2 | 1 | 40x | 0 | 0 | 1 | 4.44 | ||
2 | 2 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-10 (Divide-by-5 real) |
1 per channel | 4 | 2 | 1 | 1 | 20x | 1 | 1 | 0 | 2 |
4 | 2 | 2 | 2 | 20x | 1 | 0 | 0 | |||
2 | 2 | 2 | 1 | 40x | 0 | 0 | 1 | 4 | ||
2 | 2 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-12 (Divide-by-6 real) |
1 per channel | 2 | 2 | 2 | 1 | 40x | 0 | 0 | 1 | 3.33 |
2 | 2 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-16 (Divide-by-8 real) |
1 per channel | 2 | 2 | 2 | 1 | 40x | 0 | 0 | 1 | 2.5 |
2 | 2 | 4 | 2 | 40x | 2 | 0 | 0 |
OUTPUT LANE | LMFS = 4211 | LMFS = 4222 | LMFS = 2221 | LMFS = 2242 | |||||
---|---|---|---|---|---|---|---|---|---|
DA0 | A0[15:8] | A0[15:8] | A0[7:0] | ||||||
DA1 | A0[7:0] | A1[15:8] | A1[7:0] | A0 [15:8] | A0[7:0] | A0[15:8] | A0[7:0] | A1[15:8] | A1[7:0] |
DB0 | B0[15:8] | B0[15:8] | B0[7:0] | ||||||
DB1 | B0[7:0] | B1[15:8] | B1[7:0] | B0[15:8] | B0[7:0] | B0[15:8] | B0[7:0] | B1[15:8] | B1[7:0] |
Table 20 lists the available JESD204B formats and valid ranges for the ADC32RF42 with decimation (dual-band DDC) when using a complex output format. The ranges are limited by the SerDes line rate and the maximum ADC sample frequency. Table 21 shows the sample alignment on the different lanes.
DECIMATION SETTING (Complex) | NUMBER OF ACTIVE DDCS | L | M | F | S | PLL MODE | JESD MODE0 | JESD MODE1 | JESD MODE2 | RATIO [fSerDes / fCLK (Gbps / GSPS)] |
---|---|---|---|---|---|---|---|---|---|---|
Divide-by-8 | 2 per channel | 8 | 8 | 2 | 1 | 20x | 1 | 0 | 0 | 2.5 |
4 | 8 | 4 | 1 | 40x | 2 | 0 | 0 | 5 | ||
Divide-by-9 | 2 per channel | 8 | 8 | 2 | 1 | 20x | 1 | 0 | 0 | 2.22 |
4 | 8 | 4 | 1 | 40x | 2 | 0 | 0 | 4.44 | ||
Divide-by-10 | 2 per channel | 8 | 8 | 2 | 1 | 20x | 1 | 0 | 0 | 2 |
4 | 8 | 4 | 1 | 40x | 2 | 0 | 0 | 4 | ||
Divide-by-12 | 2 per channel | 4 | 8 | 4 | 1 | 40x | 2 | 0 | 0 | 3.33 |
Divide-by-16 | 2 per channel | 4 | 8 | 4 | 1 | 40x | 2 | 0 | 0 | 2.5 |
OUTPUT LANE | LMFS = 8821 | LMFS = 4841 | ||||
---|---|---|---|---|---|---|
DA0 | A10[15:8] | A10[7:0] | ||||
DA1 | A1Q0[15:8] | A1Q0[7:0] | A1I0[15:8] | A1I0[7:0] | A1Q0[15:8] | A1Q0[7:0] |
DA2 | A2I0[15:8] | A2I0[7:0] | A2I0[15:8] | A2I0[7:0] | A2Q0[15:8] | A2Q0[7:0] |
DA3 | A2Q0[15:8] | A2Q0[7:0] | ||||
DB0 | B1I0[15:8] | B1I0[7:0] | ||||
DB1 | B1Q0[15:8] | B1Q0[7:0] | B1I0[15:8] | B1I0[7:0] | B1Q0[15:8] | B1Q0[7:0] |
DB2 | B2I0[15:8] | B2I0[7:0] | B2I0[15:8] | B2I0[7:0] | B2Q0[15:8] | B2Q0[7:0] |
DB3 | B2Q0[15:8] | B2Q0[7:0] |
Table 22 lists the available JESD204B formats and valid ranges for the ADC32RF42 with decimation (dual-band DDC) when using real output format. The ranges are limited by the SerDes line rate and the maximum ADC sample frequency. Table 23 shows the sample alignment on the different lanes.
DECIMATION SETTING (Complex) | NUMBER OF ACTIVE DDCS | L | M | F | S | PLL MODE | JESD MODE0 | JESD MODE1 | JESD MODE2 | RATIO [fSerDes / fCLK (Gbps / GSPS)] |
---|---|---|---|---|---|---|---|---|---|---|
Divide-by-8 (Divide-by-4 real) |
2 per channel | 8 | 4 | 1 | 1 | 20x | 1 | 1 | 0 | 2.5 |
8 | 4 | 2 | 2 | 20x | 1 | 0 | 0 | |||
4 | 4 | 2 | 1 | 40x | 0 | 0 | 1 | 5 | ||
4 | 4 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-9 (Divide-by-4.5 real) |
2 per channel | 8 | 4 | 1 | 1 | 20x | 1 | 1 | 0 | 2.22 |
8 | 4 | 2 | 2 | 20x | 1 | 0 | 0 | |||
4 | 4 | 2 | 1 | 40x | 0 | 0 | 1 | 4.44 | ||
4 | 4 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-10 (Divide-by-5 real) |
2 per channel | 8 | 4 | 1 | 1 | 20x | 1 | 1 | 0 | 2 |
8 | 4 | 2 | 2 | 20x | 1 | 0 | 0 | |||
4 | 4 | 2 | 1 | 40x | 0 | 0 | 1 | 4 | ||
4 | 4 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-12 (Divide-by-6 real) |
2 per channel | 4 | 4 | 2 | 1 | 40x | 0 | 0 | 1 | 3.33 |
4 | 4 | 4 | 2 | 40x | 2 | 0 | 0 | |||
Divide-by-16 (Divide-by-8 real) |
2 per channel | 4 | 4 | 2 | 1 | 40x | 0 | 0 | 1 | 2.5 |
4 | 4 | 4 | 2 | 40x | 2 | 0 | 0 |
OUTPUT LANE | LMFS = 8411 | LMFS = 8422 | LMFS = 4421 | LMFS = 4442 | |||||
---|---|---|---|---|---|---|---|---|---|
DA0 | A10[15:8] | A10[15:8] | A10[7:0] | ||||||
DA1 | A10[7:0] | A11[15:8] | A11[7:0] | A10[15:8] | A10[7:0] | A10[15:8] | A10[7:0] | A11[15:8] | A11[7:0] |
DA2 | A20[15:8] | A20[15:8] | A20[7:0] | A20[15:8] | A20[7:0] | A20[15:8] | A20[7:0] | A21[15:8] | A21[7:0] |
DA3 | A20[7:0] | A21[15:8] | A21[7:0] | ||||||
DB0 | B10[15:8] | B10[15:8] | B10[7:0] | ||||||
DB1 | B10[7:0] | B11[15:8] | B11[7:0] | B10[15:8] | B10[7:0] | B10[15:8] | B10[7:0] | B11[15:8] | B11[7:0] |
DB2 | B20[15:8] | B20[15:8] | B20[7:0] | B20[15:8] | B20[7:0] | B20[15:8] | B20[7:0] | B21[15:8] | B21[7:0] |
DB3 | B20[7:0] | B21[15:8] | B21[7:0] |
The ADC has a set of internal registers that can be accessed by the serial interface formed by the SEN (serial interface enable), SCLK (serial interface clock), and SDIN (serial interface data) pins. Serially shifting bits into the device is enabled when SEN is low. Figure 80 shows that SDIN serial data are latched at every SCLK rising edge when SEN is active (low). Table 24 shows that the interface can function with SCLK frequencies from 20 MHz down to low speeds (of a few hertz) and also with a non-50% SCLK duty cycle.

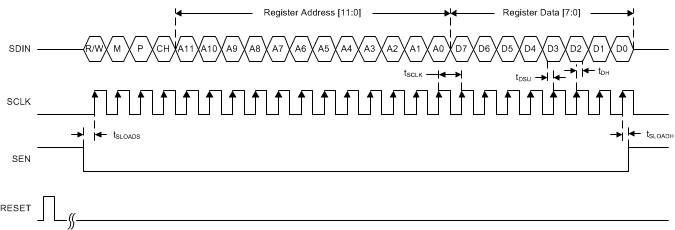

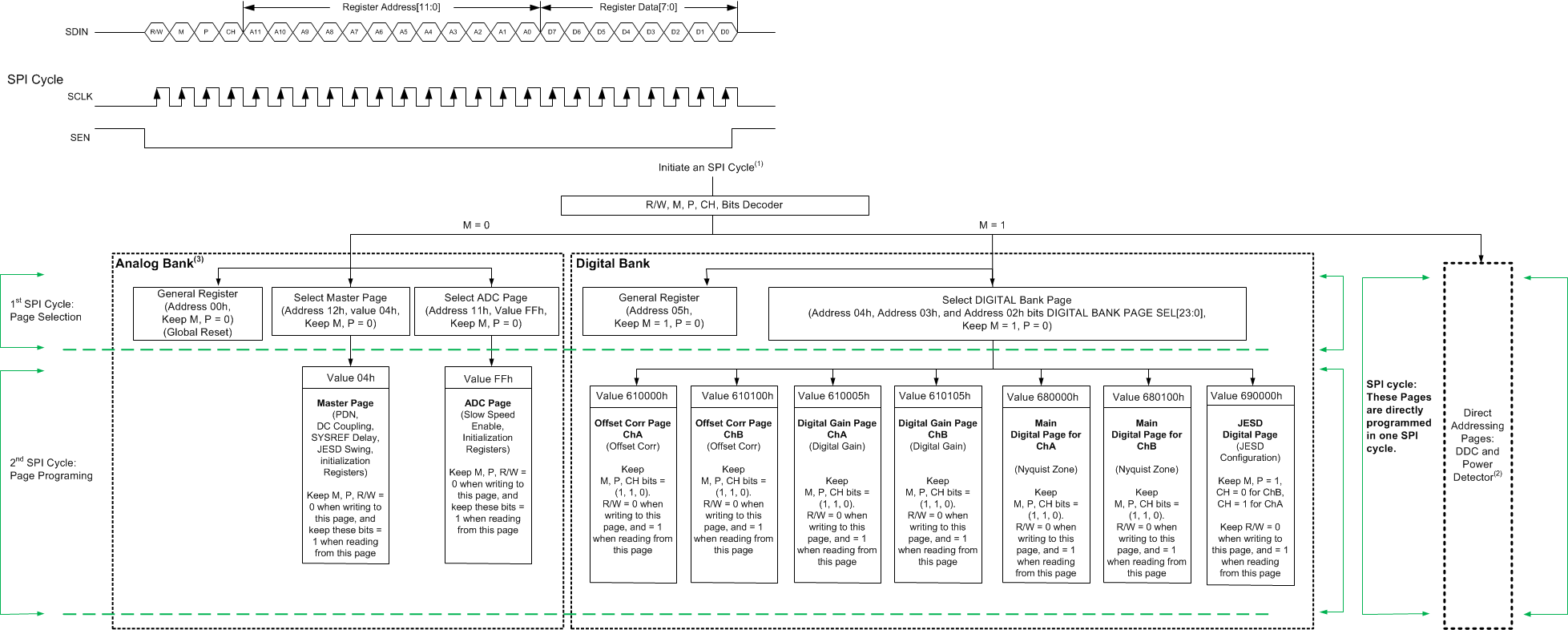

The SPI access described in Table 25 uses 24 bits consisting of eight register data bits, 12 register address bits, and four special bits to distinguish between read/write, page and register, and individual channel access.
MIN | TYP | MAX | UNIT | ||
---|---|---|---|---|---|
fSCLK | SCLK frequency (equal to 1 / tSCLK) | 1 | 20 | MHz | |
tSLOADS | SEN to SCLK setup time | 50 | ns | ||
tSLOADH | SCLK to SEN hold time | 50 | ns | ||
tDSU | SDIN setup time | 10 | ns | ||
tDH | SDIN hold time | 10 | ns | ||
tSDOUT | Delay between SCLK falling edge to SDOUT | 10 | ns |
SPI BIT | DESCRIPTION | OPTIONS |
---|---|---|
R/W bit | Read/write bit | 0 = SPI write 1 = SPI read back |
M bit | SPI bank access | 0 = Analog SPI bank (master) 1 = All digital SPI banks (main digital, interleaving, decimation filter, JESD digital, and so forth) |
P bit | Digital page selection bit | 0 = Page access 1 = Register access |
CH bit | SPI access for a specific channel of the JESD digital page | 0 = Channel B 1 = Channel A |
ADDR[11:0] | SPI address bits | — |
DATA[7:0] | SPI data bits | — |
Figure 81 shows the SDOUT timing when data are read back from a register. Data are placed on the SDOUT bus at the SCLK falling edge so that the data can be latched at the SCLK rising edge by the external receiver.
The internal register of the ADC32RF42 analog bank (Figure 82) can be programmed by:
Contents of the registers located in the two pages of the analog bank (Figure 83) can be readback by:
The digital bank contains seven pages (offset corrector page for channel A and B; digital gain page for channel A and B; main digital page for channel A and B; and JESD digital page). Figure 84 shows the timing for the individual page selection. The registers located in the pages of the digital bank can be programmed by:
The JESD digital page is common for both channels. The CH bit can be used to distinguish between two channels when programming registers in the JESD digital page. When CH = 0, registers are programmed for channel B; when CH = 1, registers are programmed for channel A. Thus, an SPI cycle to program registers for channel B begins with 6xxx and channel A begins with 7xxx.
Readback of the register in one of the digital banks (as shown in Figure 86) can be accomplished by:
The decimation filter and power detector pages are special pages that accept direct addressing. The sampling clock and SYSREF signal are required to properly configure the decimation settings. Figure 87 shows that registers located in these pages can be programmed in one SPI cycle.
The ADC32RF42 contains two main SPI banks. The analog SPI bank provides access to the ADC core and the digital SPI bank controls the digital blocks (including the serial JESD interface). Figure 88 and Figure 89 provide a conceptual view of the SPI registers inside the ADC32RF42. The analog SPI bank contains the master and ADC pages. The digital SPI bank is divided into multiple pages (the main digital, digital gain, decimation filter, JESD digital, and power detector pages). STOPPED HERE
Table 26 lists the register map for the ADC32RF42.
REGISTER ADDRESS A[11:0] (Hex) |
REGISTER DATA | |||||||
---|---|---|---|---|---|---|---|---|
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 | |
GENERAL REGISTERS AND PAGE SELECTION | ||||||||
000 | RESET | 0 | 0 | 0 | 0 | 0 | 0 | RESET |
002 | DIGITAL BANK PAGE SEL[7:0] | |||||||
003 | DIGITAL BANK PAGE SEL[15:8] | |||||||
004 | DIGITAL BANK PAGE SEL[23:16] | |||||||
010 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | 3 or 4 WIRE |
011 | ADC PAGE SEL | |||||||
012 | 0 | 0 | 0 | 0 | 0 | MASTER PAGE SEL | 0 | 0 |
MASTER PAGE (M = 0) | ||||||||
020 | 0 | 0 | 0 | PDN SYSREF | 0 | 0 | PDN CHB | GLOBAL PDN |
032 | 0 | 0 | INCR CM IMPEDANCE | 0 | 0 | 0 | 0 | 0 |
039 | 0 | ALWAYS WRITE 1 | 0 | ALWAYS WRITE 1 | 0 | 0 | PDN CHB EN | SYNC TERM DIS |
03C | 0 | SYSREF DEL EN | 0 | 0 | 0 | 0 | SYSREF DEL[4:3] | |
03D | 0 | 0 | 0 | 0 | 0 | JESD OUTPUT SWING | ||
05A | SYSREF DEL[2:0] | 0 | 0 | 0 | 0 | 0 | ||
057 | 0 | 0 | 0 | SEL SYSREF REG | ASSERT SYSREF REG | 0 | 0 | 0 |
058 | 0 | 0 | SYNCB POL | 0 | 0 | 0 | 0 | 0 |
ADC PAGE (FFh, M = 0) | ||||||||
03F | 0 | 0 | 0 | 0 | 0 | SLOW SP EN1 | 0 | 0 |
042 | 0 | 0 | 0 | SLOW SP EN2 | 0 | 0 | ALWAYS WRITE 1 | ALWAYS WRITE 1 |

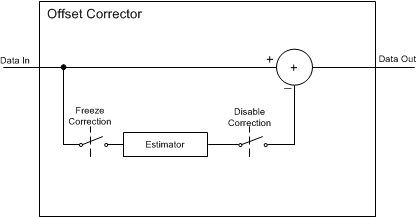

Offset Corr Page Channel A (610000h, M = 1) | ||||||||
68 | FREEZE OFFSET CORR | 0 | ALWAYS WRITE 1 | 0 | 0 | DIS OFFSET CORR | ALWAYS WRITE 1 | 0 |
Offset Corr Page Channel B (610100h, M = 1) | ||||||||
68 | FREEZE OFFSET CORR | 0 | ALWAYS WRITE 1 | 0 | 0 | DIS OFFSET CORR | ALWAYS WRITE 1 | 0 |
Digital Gain Page Channel A (610005, M = 1) | ||||||||
0A6 | 0 | 0 | 0 | 0 | DIGITAL GAIN | |||
Digital Gain Page Channel B (610105, M = 1) | ||||||||
0A6 | 0 | 0 | 0 | 0 | DIGITAL GAIN | |||
Main Digital Page Channel A (680000h, M = 1) | ||||||||
000 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | DIG CORE RESET GBL |
0A2 | 0 | 0 | 0 | 0 | NQ ZONE EN | NYQUIST ZONE | ||
Main Digital Page Channel B (680100h, M = 1) | ||||||||
0A2 | 0 | 0 | 0 | 0 | NQ ZONE EN | NYQUIST ZONE | ||
JESD DIGITAL PAGE (690000h, M = 1) | ||||||||
001 | CTRL K | 0 | 0 | TESTMODE EN | 0 | LANE ALIGN | FRAME ALIGN | TX LINK DIS |
002 | SYNC REG | SYNC REG EN | 0 | 0 | 12BIT MODE | JESD MODE0 | ||
003 | LINK LAYER TESTMODE | LINK LAY RPAT | LMFC MASK RESET | JESD MODE1 | JESD MODE2 | RAMP 12BIT | ||
004 | 0 | 0 | 0 | 0 | 0 | 0 | REL ILA SEQ | |
006 | SCRAMBLE EN | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
007 | 0 | 0 | 0 | FRAMES PER MULTIFRAME (K) | ||||
016 | LANE 0 | LANE 1 | LANE 2 | LANE 3 | ||||
017 | 0 | 0 | 0 | 0 | LANE0 POL |
LANE1 POL |
LANE2 POL |
LANE3 POL |
032 | SEL EMP LANE 0 | 0 | 0 | |||||
033 | SEL EMP LANE 1 | 0 | 0 | |||||
034 | SEL EMP LANE 2 | 0 | 0 | |||||
035 | SEL EMP LANE 3 | 0 | 0 | |||||
036 | 80X MODE EN | CMOS SYNCB | 0 | 0 | 0 | 0 | 0 | 0 |
037 | 0 | 0 | 0 | 0 | 0 | 0 | PLL MODE | |
03C | 0 | 0 | 0 | 0 | 0 | 0 | 0 | EN CMOS SYNCB |
03E | 0 | MASK CLKDIV SYSREF | MASK NCO SYSREF | 0 | 0 | 0 | 0 | 0 |
SPECIAL PAGE CHANNEL A (6A0100h, M = 1) | ||||||||
019 | 0 | 0 | 0 | ALWAYS WRITE 1 | 0 | 0 | 0 | |
SPECIAL PAGE CHANNEL B (6A0000h, M = 1) | ||||||||
019 | 0 | 0 | 0 | ALWAYS WRITE 1 | 0 | 0 | 0 | |
DECIMATION FILTER PAGE (Direct Addressing, 16-Bit Address, 5000h for Channel A and 5800h for Channel B) | ||||||||
000 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC EN |
001 | 0 | 0 | 0 | 0 | DECIM FACTOR | |||
002 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | DUAL BAND EN |
005 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | REAL OUT EN |
006 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC MUX |
007 | DDC0 NCO1 LSB | |||||||
008 | DDC0 NCO1 MSB | |||||||
009 | DDC0 NCO2 LSB | |||||||
00A | DDC0 NCO2 MSB | |||||||
00B | DDC0 NCO3 LSB | |||||||
00C | DDC0 NCO3 MSB | |||||||
00D | DDC1 NCO4 LSB | |||||||
00E | DDC1 NCO4 MSB | |||||||
00F | 0 | 0 | 0 | 0 | 0 | 0 | 0 | NCO SEL PIN |
010 | 0 | 0 | 0 | 0 | 0 | 0 | NCO SEL | |
011 | 0 | 0 | 0 | 0 | 0 | 0 | LMFC RESET MODE | |
014 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC0 6DB GAIN |
016 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC1 6DB GAIN |
01E | 0 | DDC DET LAT | 0 | 0 | 0 | 0 | ||
01F | 0 | 0 | 0 | 0 | 0 | 0 | 0 | WBF 6DB GAIN |
020 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | ALWAYS WRITE 1 |
033 | CUSTOM PATTERN1[7:0] | |||||||
034 | CUSTOM PATTERN1[15:8] | |||||||
035 | CUSTOM PATTERN2[7:0] | |||||||
036 | CUSTOM PATTERN2[15:8] | |||||||
037 | 0 | 0 | 0 | 0 | TEST PATTERN SEL | |||
038 | TEST PATTERN DDC2 Q-DATA | TEST PATTERN DDC2 I -DATA | ||||||
039 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | USE COMMON TEST PATTERN |
03A | 0 | 0 | 0 | 0 | 0 | 0 | TEST PAT RES | TP RES EN |
POWER DETECTOR PAGE (Direct Addressing, 16-Bit Address, 5400h for Channel A and 5C00h for Channel B) | ||||||||
000 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | PKDET EN |
001 | BLKPKDET [7:0] | |||||||
002 | BLKPKDET [15:8] | |||||||
003 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | BLKPKDET [16] |
007 | BLKTHHH | |||||||
008 | BLKTHHL | |||||||
009 | BLKTHLH | |||||||
00A | BLKTHLL | |||||||
00B | DWELL[7:0] | |||||||
00C | DWELL[15:8] | |||||||
00D | 0 | 0 | 0 | 0 | 0 | 0 | 0 | FILT0LPSEL |
00E | 0 | 0 | 0 | 0 | TIMECONST | |||
00F | FIL0THH[7:0] | |||||||
010 | FIL0THH[15:8] | |||||||
011 | FIL0THL[7:0] | |||||||
012 | FIL0THL[15:8] | |||||||
013 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | IIR0 2BIT EN |
016 | FIL1THH[7:0] | |||||||
017 | FIL1THH[15:8] | |||||||
018 | FIL1THL[7:0] | |||||||
019 | FIL1THL[15:8] | |||||||
01A | 0 | 0 | 0 | 0 | 0 | 0 | 0 | IIR1 2BIT EN |
01D | DWELLIIR[7:0] | |||||||
01E | DWELLIIR[15:8] | |||||||
020 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | IIR0 2BIT EN |
021 | 0 | 0 | 0 | PWRDETACCU | ||||
022 | PWRDETH[7:0] | |||||||
023 | PWRDETH[15:8] | |||||||
024 | PWRDETL[7:0] | |||||||
025 | PWRDETL[15:8] | |||||||
POWER DETECTOR PAGE (continued) | ||||||||
027 | 0 | 0 | 0 | 0 | 0 | 0 | 0 | RMS 2BIT EN |
02B | 0 | 0 | 0 | RESET AGC | 0 | 0 | 0 | 0 |
037 | 0 | 0 | 0 | 0 | IODIR GPIO4 | IODIR GPIO3 | IODIR GPIO2 | IODIR GPIO1 |
038 | 0 | 0 | INSEL1 | 0 | 0 | INSEL0 | ||
POWER DETECTOR PAGE (Direct Addressing, 16-Bit Address, 5400h) | ||||||||
032 | OUTSEL GPIO1 | |||||||
033 | OUTSEL GPIO2 | |||||||
034 | OUTSEL GPIO3 | |||||||
035 | OUTSEL GPIO4 |
This section provides three different example register writes. Table 27 describes a global power-down register write, Table 28 describes the register writes when the scrambler is enabled, and Table 29 describes the register writes for 8x decimation for channels A and B (complex output, 1 DDC mode) with the NCO set to 1.56 GHz (fS = 2.6 GSPS) and the JESD format configured to LMFS = 4421.
ADDRESS | DATA | COMMENT |
---|---|---|
12h | 04h | Set the master page |
20h | 01h | Set the global power-down |
ADDRESS | DATA | COMMENT |
---|---|---|
4004h | 69h | Select the digital JESD page |
4003h | 00h | |
6006h | 80h | Scrambler enable, channel A |
7006h | 80h | Scrambler enable, channel B |
ADDRESS | DATA | COMMENT |
---|---|---|
4004h | 68h | Select the main digital page for channel A |
4003h | 00h | |
6000h | 01h | Issue a digital reset for channel A |
6000h | 00h | Clear the digital for reset channel A |
4003h | 01h | Select the main digital page for channel B |
6000h | 01h | Issue a digital reset for channel B |
6000h | 00h | Clear the digital reset for channel B |
4004h | 69h | Select the digital JESD page |
4003h | 00h | |
6002h | 01h | Set JESD MODE0 = 1, channel A |
7002h | 01h | Set JESD MODE0 = 1, channel B |
5000h | 01h | Enable the DDC, channel A |
5001h | 02h | Set decimation to 8x complex |
5007h | 9Ah | Set the LSB of DDC0, NCO1 to 9Ah (fNCO = 1.56GHz, fS = 2.6 GSPS) |
5008h | 99h | Set the MSB of DDC0, NCO1 to 99h (fNCO = 1.56 GHz, fS = 2.6 GSPS) |
5014h | 01h | Enable the 6-dB digital gain of DDC0 |
5801h | 02h | Set decimation to 8x complex |
5807h | 9Ah | Set the LSB of DDC0, NCO1 to 9Ah (fNCO = 1.56 GHz, fS = 2.6 GSPS) |
5808h | 99h | Set the MSB of DDC0, NCO1 to 99h (fNCO = 1.56 GHz, fS = 2.6 GSPS) |
5814h | 01h | Enable the 6-dB digital gain of DDC0 |
Access Type | Code | Description |
---|---|---|
R | R | Read |
R-W | R/W | Read or Write |
W | W | Write |
-n | Value after reset or the default value |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
RESET | 0 | 0 | 0 | 0 | 0 | 0 | RESET |
R/W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | RESET | R/W | 0h |
0 = Normal operation 1 = Internal software reset, clears back to 0 |
6-1 | 0 | W | 0h | Must write 0 |
0 | RESET | R/W | 0h |
0 = Normal operation(1) 1 = Internal software reset, clears back to 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DIGITAL BANK PAGE SEL[7:0] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DIGITAL BANK PAGE SEL[7:0] | R/W | 0h | Program the JESD BANK PAGE SEL[23:0] bits to access the desired page in the digital bank. 610000h = Offset corr page channel A selected 610100h = Offset corr page channel B selected 610005h = Digital gain page channel A selected 610105h = Digital gain page channel B selected 680000h = Main digital page channel A selected 680100h = Main digital page channel B selected 690000h = JESD digital page selected |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DIGITAL BANK PAGE SEL[15:8] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DIGITAL BANK PAGE SEL[15:8] | R/W | 0h | Program the JESD BANK PAGE SEL[23:0] bits to access the desired page in the digital bank. 610000h = Offset corr page channel A selected 610100h = Offset corr page channel B selected 610005h = Digital gain page channel A selected 610105h = Digital gain page channel B selected 680000h = Main digital page channel A selected 680100h = Main digital page channel B selected 690000h = JESD digital page selected |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DIGITAL BANK PAGE SEL[23:16] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DIGITAL BANK PAGE SEL[23:16] | R/W | 0h | Program the JESD BANK PAGE SEL[23:0] bits to access the desired page in the digital bank. 610000h = Offset corr page channel A selected 610100h = Offset corr page channel B selected 610005h = Digital gain page channel A selected 610105h = Digital gain page channel B selected 680000h = Main digital page channel A selected 680100h = Main digital page channel B selected 690000h = JESD digital page selected |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | 3 or 4 WIRE |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | 3 or 4 WIRE | R/W | 0h | 0 = 4-wire SPI (default) 1 = 3-wire SPI where SDIN become input or output |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
ADC PAGE SEL | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | ADC PAGE SEL | R/W | 0h |
00000000 = Normal operation, ADC page is not selected 11111111 = ADC page is selected; MASTER PAGE SEL must be set to 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | MASTER PAGE SEL | 0 | 0 |
W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-3 | 0 | W | 0h | Must write 0 |
2 | MASTER PAGE SEL | R/W | 0h |
0 = Normal operation 1 = Selects the master page address; ADC PAGE must be set to 0 |
1-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | PDN SYSREF | 0 | 0 | PDN CHB | GLOBAL PDN |
W-0h | W-0h | W-0h | R/W-0h | W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4 | PDN SYSREF | R/W | 0h |
This bit powers down the SYSREF input buffer. 0 = Normal operation 1 = SYSREF input capture buffer is powered down and further SYSREF input pulses are ignored |
3-2 | 0 | W | 0h | Must write 0 |
1 | PDN CHB | R/W | 0h | This bit powers down channel B. 0 = Normal operation 1 = Channel B is powered down |
0 | GLOBAL PDN | R/W | 0h | This bit enables the global power-down. 0 = Normal operation 1 = Global power-down enabled |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | INCR CM IMPEDANCE | 0 | 0 | 0 | 0 | 0 |
W-0h | W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-6 | 0 | W | 0h | Must write 0 |
5 | INCR CM IMPEDANCE | R/W | 0h |
Only use this bit when analog inputs are dc-coupled to the driver. 0 = VCM buffer directly drives the common point of biasing resistors. 1 = VCM buffer drives the common point of biasing resistors with > 5 kΩ |
4-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | ALWAYS WRITE 1 | 0 | ALWAYS WRITE 1 | 0 | 0 | PDN CHB EN | SYNC TERM DIS |
W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | 0 | W | 0h | Must write 0 |
6 | ALWAYS WRITE 1 | W | 0h | Always set this bit to 1 |
5 | 0 | W | 0h | Must write 0 |
4 | ALWAYS WRITE 1 | W | 0h | Always set this bit to 1 |
3-2 | 0 | W | 0h | Must write 0 |
1 | PDN CHB EN | R/W | 0h | This bit enables the power-down control of channel B through the SPI in register 20h. 0 = PDN control disabled 1 = PDN control enabled |
0 | SYNC TERM DIS | R/W | 0h | This bit disables the on-chip, 100-Ω termination resistors on the SYNCB input. 0 = On-chip, 100-Ω termination enabled 1 = On-chip, 100-Ω termination disabled |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | SYSREF DEL EN | 0 | 0 | 0 | 0 | SYSREF DEL[4:3] | |
W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | 0 | W | 0h | Must write 0 |
6 | SYSREF DEL EN | R/W | 0h | This bit allows an internal delay to be added to the SYSREF input. 0 = SYSREF delay disabled 1 = SYSREF delay enabled through register settings [3Ch (bits 1-0), 5Ah (bits 7-5)] |
5-2 | 0 | W | 0h | Must write 0 |
1-0 | SYSREF DEL[4:3] | R/W | 0h | When the SYSREF delay feature is enabled (3Ch, bit 6) the delay can be adjusted in 25-ps steps; the first step is 175 ps. The PVT variation of each 25-ps step is ±10 ps. The 175-ps step is ±50 ps; see Table 43. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
SYSREF DEL[2:0] | 0 | 0 | 0 | 0 | 0 | ||
W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | SYSREF DEL2 | W | 0h | When the SYSREF delay feature is enabled (3Ch, bit 6) the delay can be adjusted in 25-ps steps; the first step is 175 ps. The PVT variation of each 25-ps step is ±10 ps. The 175-ps step is ±50 ps; see Table 43. |
6 | SYSREF DEL1 | R/W | ||
5 | SYSREF DEL0 | W | ||
4-0 | 0 | W | 0h | Must write 0 |
STEP | SETTING | STEP (NOM) | TOTAL DELAY (NOM) |
---|---|---|---|
1 | 01000 | 175 ps | 175 ps |
2 | 00111 | 25 ps | 200 ps |
3 | 00110 | 25 ps | 225 ps |
4 | 00101 | 25 ps | 250 ps |
5 | 00100 | 25 ps | 275 ps |
6 | 00011 | 25 ps | 300 ps |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | JESD OUTPUT SWING | ||
W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-3 | 0 | W | 0h | Must write 0 |
2-0 | JESD OUTPUT SWING | R/W | 0h | These bits select the output amplitude, VOD (mVPP), of the JESD transmitter for all lanes. 0 = 860 mVPP 1= 810 mVPP 2 = 770 mVPP 3 = 745 mVPP 4 = 960 mVPP 5 = 930 mVPP 6 = 905 mVPP 7 = 880 mVPP |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | SEL SYSREF REG | ASSERT SYSREF REG | 0 | 0 | 0 |
W-0h | W-0h | W-0h | R/W-0h | R/W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4 | SEL SYSREF REG | R/W | 0h | Set this bit to use the SPI register to assert SYSREF. 0 = SYSREF is asserted by device pins 1 = SYSREF can be asserted by the ASSERT SYSREF REG register bit Other bits = 0 |
3 | ASSERT SYSREF REG | R/W | 0h | SYSREF can be asserted using this bit. Ensure that the SEL SYSREF REG register bit is set high before using this bit; see the Using SYSREF section. 0 = SYSREF is logic low 1 = SYSREF is logic high |
2-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | SYNCB POL | 0 | 0 | 0 | 0 | 0 |
W-0h | W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-6 | 0 | W | 0h | Must write 0 |
5 | SYNCB POL | R/W | 0h | This bit inverts the SYNCB polarity. 0 = Polarity is not inverted; this setting matches the timing diagrams in this document and is the proper setting to use 1 = Polarity is inverted |
4-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | SLOW SP EN1 | 0 | 0 |
W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-3 | 0 | W | 0h | Must write 0 |
2 | SLOW SP EN1 | R/W | 0h |
This bit must be enabled for clock rates below 2.5 GSPS. 0 = ADC sampling rates are faster than 2.5 GSPS 1 = ADC sampling rates are slower than 2.5 GSPS |
1-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | SLOW SP EN2 | 0 | 0 | ALWAYS WRITE 1 | ALWAYS WRITE 1 |
W-0h | W-0h | W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4 | SLOW SP EN2 | R/W | 0h |
This bit must be enabled for clock rates below 2.5 GSPS. 0 = ADC sampling rates are faster than 2.5 GSPS 1 = ADC sampling rates are slower than 2.5 GSPS |
3-2 | 0 | W | 0h | Must write 0 |
1-0 | ALWAYS WRITE 1 | W | 1h | Always set this bit to 1 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FREEZE OFFSET CORR | 0 | ALWAYS WRITE 1 | 0 | 0 | DIS OFFSET CORR | ALWAYS WRITE 1 | 0 |
R/W-0h | W-0h | R/W-0h | W-0h | W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | FREEZE OFFSET CORR | R/W | 0h | Use this bit and bits 5 and 1 to freeze the offset estimation process of the offset corrector; see the Using DC Coupling in the ADC32RF42 section. 011 = Apply this setting after powering up the device 111 = Offset corrector is frozen, does not estimate offset anymore, and applies the last computed value. Others = Do not use |
6 | 0 | W | 0h | Must write 0 |
5 | ALWAYS WRITE 1 | R/W | 0h | Always set this bit to 1 for the offset correction block to work properly. |
4-3 | 0 | W | 0h | Must write 0 |
2 | DIS OFFSET CORR | R/W | 0h | 0 = Offset correction block works and removes fS/8, fS/4, 3fS/8, and fS/2 spurs 1 = Offset correction block is disabled |
1 | ALWAYS WRITE 1 | R/W | 0h | Always set this bit to 1 for the offset correction block to work properly. |
0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FREEZE OFFSET CORR | 0 | ALWAYS WRITE 1 | 0 | 0 | DIS OFFSET CORR | ALWAYS WRITE 1 | 0 |
R/W-0h | W-0h | R/W-0h | W-0h | W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7,5,1 | FREEZE OFFSET CORR | R/W | 0h | Use this bit and bits 5 and 1 to freeze the offset estimation process of the offset corrector; see the Using DC Coupling in the ADC32RF42 section. 011 = Apply this setting after powering up the device 111 = Offset corrector is frozen, does not estimate offset anymore, and applies the last computed value. Others = Do not use |
6 | 0 | W | 0h | Must write 0 |
5 | ALWAYS WRITE 1 | R/W | 0h | Always set this bit to 1 for the offset correction block to work properly. |
4-3 | 0 | W | 0h | Must write 0 |
2 | DIS OFFSET CORR | R/W | 0h | 0 = Offset correction block works and removes fS/8, fS/4, 3fS/8, and fS/2 spurs 1 = Offset correction block is disabled |
1 | ALWAYS WRITE 1 | R/W | 0h | Always set this bit to 1 for the offset correction block to work properly. |
0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | DIGITAL GAIN | |||
W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-4 | 0 | W | 0h | Must write 0 |
3-0 | DIGITAL GAIN | R/W | 0h | These bits apply a digital gain to the ADC data (before the DDC) up to 11 dB. 0000 = Default 0001 = 1 dB 1011 = 11 dB Others = Do not use |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | DIG CORE RESET GBL |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | DIG CORE RESET GBL | R/W | 0h | Pulse this bit (0 →1 →0) to reset the digital core (applies to both channel A and B). All Nyquist zone settings take effect when this bit is pulsed. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | NQ ZONE EN | NYQUIST ZONE | ||
W-0h | W-0h | W-0h | W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-4 | 0 | W | 0h | Must write 0 |
3 | NQ ZONE EN | R/W | 0h | This bit allows for specification of the operating Nyquist zone. 0 = Nyquist zone specification disabled 1 = Nyquist zone specification enabled |
2-0 | NYQUIST ZONE | R/W | 0h | These bits specify the operating Nyquist zone for the analog correction loop. Set the NQ ZONE EN bit before programming these bits. For example, at a 1.5-GSPS chip clock, the first Nyquist zone is from dc to 750 MHz, the second Nyquist zone is from 750 MHz to 1.5 GHz, and so on. 000 = First Nyquist zone (dc – fS / 2) 001 = Second Nyquist zone (fS / 2 – fS) 010 = Third Nyquist zone 011 = Fourth Nyquist zone |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | NQ ZONE EN | NYQUIST ZONE | ||
W-0h | W-0h | W-0h | W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-4 | 0 | W | 0h | Must write 0 |
3 | NQ ZONE EN | R/W | 0h | This bit allows for specification of the operating Nyquist zone. 0 = Nyquist zone specification disabled 1 = Nyquist zone specification enabled |
2-0 | NYQUIST ZONE | R/W | 0h | These bits specify the operating Nyquist zone for the analog correction loop. Set the NQ ZONE EN bit before programming these bits. For example, at a 2.6-GSPS chip clock, first Nyquist zone is from dc to 1.3 GHz, the second Nyquist zone is from 1.3 GHz to 2.6 GHz, and so on. 000 = First Nyquist zone (dc – fS / 2) 001 = Second Nyquist zone (fS / 2 – fS) 010 = Third Nyquist zone 011 = Fourth Nyquist zone |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
CTRL K | 0 | 0 | TESTMODE EN | 0 | LANE ALIGN | FRAME ALIGN | TX LINK DIS |
R/W-0h | W-0h | W-0h | R/W-0h | W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | CTRL K | R/W | 0h | This bit is the enable bit for the number of frames per multiframe. 0 = Default is five frames per multiframe 1 = Frames per multiframe can be set in register 07h |
6-5 | 0 | R/W | 0h | Must write 0 |
4 | TESTMODE EN | 0 | This bit generates a long transport layer test pattern mode according to section 5.1.6.3 of the JESD204B specification. 0 = Test mode disabled 1 = Test mode enabled |
|
3 | 0 | W | 0h | Must write 0 |
2 | LANE ALIGN | R/W | 0h | This bit inserts a lane alignment character (K28.3) for the receiver to align to the lane boundary per section 5.3.3.5 of the JESD204B specification. 0 = Normal operation 1 = Inserts lane alignment characters |
1 | FRAME ALIGN | R/W | 0h | This bit inserts a frame alignment character (K28.7) for the receiver to align to the frame boundary per section 5.3.35 of the JESD204B specification. 0 = Normal operation 1 = Inserts frame alignment characters |
0 | TX LINK DIS | R/W | 0h | This bit disables sending the initial link alignment (ILA) sequence when SYNC is deasserted. 0 = Normal operation 1 = ILA disabled |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
SYNC REG | SYNC REG EN | 0 | 0 | 12BIT MODE | JESD MODE0 | ||
R/W-0h | R/W-0h | W-0h | W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | SYNC REG | R/W | 0h | This bit provides SYNC control through the SPI. 0 = Normal operation 1 = ADC output data are replaced with K28.5 characters |
6 | SYNC REG EN | R/W | 0h | This bit is the enable bit for SYNC control through the SPI. 0 = Normal operation 1 = SYNC control through the SPI is enabled (ignores the SYNCB input pins) |
5-4 | 0 | W | 0h | Must write 0 |
3-2 | 12BIT MODE | R/W | 0h | This bit enables the 12-bit output mode for more efficient data packing. 00 = Normal operation, 14-bit output 01, 10 = Unused 11 = High-efficient data packing enabled |
1-0 | JESD MODE0 | R/W | 0h | These bits select the configuration register to configure the correct LMFS frame assemblies for different decimation settings; see the JESD frame assembly tables in the JESD204B Frame Assembly section. 00 = 0 01 = 1 10 = 2 11 = 3 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
LINK LAYER TESTMODE | LINK LAY RPAT | LMFC MASK RESET | JESD MODE1 | JESD MODE2 | RAMP 12BIT | ||
R/W-0h | R/W-0h | R/W-0h | R/W-1h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | LINK LAYER TESTMODE | R/W | 0h | These bits generate a pattern according to section 5.3.3.8.2 of the JESD204B document. 000 = Normal ADC data 001 = D21.5 (high-frequency jitter pattern) 010 = K28.5 (mixed-frequency jitter pattern) 011 = Repeat initial lane alignment (generates a K28.5 character and repeats lane alignment sequences continuously) 100 = 12-octet RPAT jitter pattern |
4 | LINK LAY RPAT | R/W | 0h | This bit changes the running disparity in a modified RPAT pattern test mode (only when link layer test mode = 100). 0 = Normal operation 1 = Changes disparity |
3 | LMFC MASK RESET | R/W | 0h | 0 = Normal operation |
2 | JESD MODE1 | R/W | 1h | These bits select the configuration register to configure the correct LMFS frame assemblies for different decimation settings; see the JESD frame assembly tables in the JESD204B Frame Assembly section |
1 | JESD MODE2 | R/W | 0h | These bits select the configuration register to configure the correct LMFS frame assemblies for different decimation settings; see the JESD frame assembly tables in the JESD204B Frame Assembly section |
0 | RAMP 12BIT | R/W | 0h | This bit enables the RAMP test pattern for 12-bit mode only (LMFS = 42810). 0 = Normal data output 1 = Digital output is the RAMP pattern |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | REL ILA SEQ | |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-2 | 0 | W | 0h | Must write 0 |
1-0 | REL ILA SEQ | R/W | 0h | These bits delay the generation of the lane alignment sequence by 0, 1, 2, or 3 multiframes after the code group synchronization. 00 = 0 multiframe delays 01 = 1 multiframe delay 10 = 2 multiframe delays 11 = 3 multiframe delays |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
SCRAMBLE EN | 0 | 0 | 0 | 0 | 0 | 0 | 0 |
R/W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | SCRAMBLE EN | R/W | 0h | This bit is the scramble enable bit in the JESD204B interface. 0 = Scrambling disabled 1 = Scrambling enabled |
6-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | FRAMES PER MULTIFRAME (K) | ||||
W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4-0 | FRAMES PER MULTIFRAME (K) | R/W | 0h | These bits set the number of multiframes. Actual K is the value in hex + 1 (that is, 0Fh is K = 16). |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 | |
LANE 0 | LANE 1 | LANE 2 | LANE 03 | |||||
R/W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-6 | LANE 0 | R/W | 0h | For 80x mode: set these bits as 70h. Also set the 80X MODE EN register bit. For 40x mode: set these bits as 70h. For 20x mode: these bits can be used to swap the data on output lanes as shown in Table 62 and Figure 120. |
5-4 | LANE 1 | R/W | 0h | |
3-2 | LANE 2 | R/W | 0h | |
1-0 | LANE 3 | R/W | 0h |
REGISTER BIT LANE 0 | OUTPUT LANE0 CARRIES | REGISTER BIT LANE 1 | OUTPUT LANE1 CARRIES | REGISTER BIT LANE 2 | OUTPUT LANE2 CARRIES | REGISTER BIT LANE 3 | OUTPUT LANE3 CARRIES |
---|---|---|---|---|---|---|---|
00 | D0 | 00 | D1 | 00 | D2 | 00 | D3 |
01 | D1 | 01 | D2 | 01 | D3 | 01 | D0 |
10 | D2 | 10 | D3 | 10 | D0 | 10 | D1 |
11 | D3 | 11 | D0 | 11 | D1 | 11 | D2 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | Lane0 POL |
Lane1 POL |
Lane2 POL |
Lane3 POL |
W-0h | R/W-0h | R/W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | 0 | W | 0h | Must write 0 |
6-4 | 0 | R/W | 0h | Must write 0 |
3-0 | Lane[3:0] POL | W | 0h | These bits set the polarity of the individual JESD output lanes. 0 = Polarity as given in the pinout (noninverted) 1 = Inverts polarity (positive, P, or negative, M) |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
SEL EMP LANE 0 | 0 | 0 | |||||
R/W-0h | W-0h | W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
SEL EMP LANE 1 | 0 | 0 | |||||
R/W-0h | W-0h | W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
SEL EMP LANE 2 | 0 | 0 | |||||
R/W-0h | W-0h | W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
SEL EMP LANE 3 | 0 | 0 | |||||
R/W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-2 | SEL EMP LANE | R/W | 0h | These bits select the amount of de-emphasis for the JESD output transmitter. The de-emphasis value in dB is measured as the ratio between the peak value after the signal transition to the settled value of the voltage in one bit period. 0 = 0 dB 1 = –1 dB 3 = –2 dB 7 = –4.1 dB 15 = –6.2 dB 31 = –8.2 dB 63 = –11.5 dB |
1-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
80X MODE EN | CMOS SYNCB | 0 | 0 | 0 | 0 | 0 | 0 |
R/W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | 80X MODE EN | R/W | 0h | This bit enables the 80x mode. 0 = 80x mode disable 1 = 80x mode enable |
6 | CMOS SYNCB | R/W | 0h | This bit enables single-ended control of SYNCB using the GPIO4 pin (pin 63). The differential SYNCB input is ignored. Set the EN CMOS SYNC register bit to make this bit effective. When programming this bit, keep the CH bit set to 1. 0 = Differential SYNCB input 1 = Single-ended SYNCB input using pin 63 |
5-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | PLL MODE | |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-2 | 0 | W | 0h | Must write 0 |
1-0 | PLL MODE | R/W | 0h | These bits select the PLL multiplication factor; see the JESD tables in the JESD204B Frame Assembly section for settings. 00 = 20x mode 01 = 16x mode 10 = 40x mode (write register 16h with 70h) 11 = 80x mode (the 40X_80X MODE bit in register 16h must also be set) |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | EN CMOS SYNCB |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
5 | EN CMOS SYNCB | R/W | 0h | 0 = Default 1 = This bit enables the control of the SYNC request from the CMOS SYNCB register bit. When programming this bit, keep the CH bit set to 1. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | MASK CLKDIV SYSREF | MASK NCO SYSREF | 0 | 0 | 0 | 0 | 0 |
W-0h | R/W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7 | 0 | W | 0h | Must write 0 |
6 | MASK CLKDIV SYSREF | R/W | 0h | Use this bit to mask the SYSREF going to the input clock divider. 0 = Input clock divider is reset when SYSREF is asserted (that is, when SYSREF transitions from low to high) 1 = Input clock divider ignores SYSREF assertions |
5 | MASK NCO SYSREF | R/W | 0h | Use this bit to mask the SYSREF going to the NCO in the DDC block and LMFC counter of the JESD interface. 0 = NCO phase and LMFC counter are reset when SYSREF is asserted (that is, when SYSREF transitions from low to high) 1 = NCO and LMFC counter ignore SYSREF assertions |
4-0 | 0 | W | 0h | Must write 0 |
Channel A (6A0100h, M = 1)
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | ALWAYS WRITE 1 | 0 | 0 | 0 | |
W-0h | W-0h | W-0h | R/W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4-3 | W-0h | R/W | 0h | Always write this bit as 1. |
2-0 | 0 | W | 0h | Must write 0 |
Channel B (6A0000h, M = 1)
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | ALWAYS WRITE 1 | 0 | 0 | 0 | |
W-0h | W-0h | W-0h | R/W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4-3 | W-0h | R/W | 0h | Always write this bit as 1. |
2-0 | 0 | W | 0h | Must write 0 |
Direct Addressing, 16-Bit Address, 5000h for Channel A, 5800h for Channel B
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | DDC EN | R/W | 0h | This bit enables the decimation filter and disables the bypass mode. 0 = Bypass mode (DDC disabled) 1 = Decimation filter enabled |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | DECIM FACTOR | |||
W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-4 | 0 | W | 0h | Must write 0 |
3-0 | DECIM FACTOR | R/W | 0h | These bits configure the decimation filter setting. 0010 = Divide-by-4 complex 0101 = Divide-by-6 complex 0111 = Divide-by-8 complex 1000 = Divide-by-9 complex 1001 = Divide-by-10 complex 1010 = Divide-by-12 complex 1100 = Divide-by-16 complex Others = Not used |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | DUAL BAND EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | DUAL BAND EN | R/W | 0h | This bit enables the dual-band DDC filter for the corresponding channel. 0 = Single-band DDC 1 = Dual-band DDC |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | REAL OUT EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | REAL OUT EN | R/W | 0h | This bit converts the complex output to real output at 2x the output rate. 0 = Complex output format 1 = Real output format |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC MUX |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | DDC MUX | R/W | 0h | This bit connects the DDC to the alternate channel ADC to enable up to four DDCs with one ADC and completely turn off the other ADC channel. 0 = Normal operation 1 = DDC block takes input from the alternate ADC |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC0 NCO1 LSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC0 NCO1 LSB | R/W | 0h | These bits are the LSB of the NCO frequency word for NCO1 of DDC0 (band 1). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC0 NCO1 MSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC0 NCO1 MSB | R/W | 0h | These bits are the MSB of the NCO frequency word for NCO1 of DDC0 (band 1). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC0 NCO2 LSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC0 NCO2 MSB | R/W | 0h | These bits are the LSB of the NCO frequency word for NCO2 of DDC0 (band 1). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC0 NCO2 MSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC0 NCO2 MSB | R/W | 0h | These bits are the MSB of the NCO frequency word for NCO2 of DDC0 (band 1). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC0 NCO3 LSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC0 NCO3 LSB | R/W | 0h | These bits are the LSB of the NCO frequency word for NCO3 of DDC0 (band 1). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC0 NCO3 MSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC0 NCO3 MSB | R/W | 0h | These bits are the MSB of the NCO frequency word for NCO3 of DDC0 (band 1). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC1 NCO4 LSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC1 NCO4 LSB | R/W | 0h | These bits are the LSB of the NCO frequency word for NCO4 of DDC1 (band 2, only when dual-band mode is enabled). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DDC1 NCO4 MSB | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DDC1 NCO4 MSB | R/W | 0h | These bits are the MSB of the NCO frequency word for NCO4 of DDC1 (band 2, only when dual-band mode is enabled). The LSB represents fS / (216), where fS is the ADC sampling frequency. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | NCO SEL PIN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | NCO SEL PIN | R/W | 0h | This bit enables NCO selection through the GPIO pins. 0 = NCO selection through SPI (see address 0h10) 1 = NCO selection through GPIO pins |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | NCO SEL | |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-2 | 0 | W | 0h | Must write 0 |
1-0 | NCO SEL | R/W | 0h |
These bits enable NCO selection through register setting. 00 = NCO1 selected for DDC 1 01 = NCO2 selected for DDC 1 10 = NCO3 selected for DDC 1 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | LMFC RESET MODE | |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-2 | 0 | W | 0h | Must write 0 |
1-0 | LMFC RESET MODE | R/W | 0h |
These bits reset the configuration for all DDCs and NCOs. 00 = All DDCs and NCOs are reset with every LMFC RESET 01 = Reset with first LMFC RESET after DDC start. Afterwards, reset only when analog clock dividers are resynchronized. 10 = Reset with first LMFC RESET after DDC start. Afterwards, whenever analog clock dividers are resynchronized, use two LMFC resets. 11 = Do not use an LMFC reset at all. Reset the DDCs only when a DDC start is asserted and afterwards continue normal operation. Deterministic latency is not ensured. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC0 6DB GAIN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | DDC0 6DB GAIN | R/W | 0h |
This bit scales the output of DDC0 by 2 (6 dB) to compensate for real-to-complex conversion and image suppression. This scaling does not apply to the high-bandwidth filter path (divide-by-4 and -6); see register 1Fh. 0 = Normal operation 1 = 6-dB digital gain is added |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | DDC1 6DB GAIN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | DDC1 6DB GAIN | R/W | 0h |
This bit scales the output of DDC0 by 2 (6 dB) to compensate for real-to-complex conversion and image suppression. This scaling does not apply to the high-bandwidth filter path (divide-by-4 and -6); see register 1Fh. 0 = Normal operation 1 = 6-dB digital gain is added |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | DDC DET LAT | 0 | 0 | 0 | 0 | ||
W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description | |
---|---|---|---|---|---|
7 | 0 | W | 0h | Must write 0 | |
6-4 | DDC DET LAT | R/W | 0h | These bits ensure deterministic latency depending on the decimation setting used; see Table 90. | |
3-0 | 0 | W | 0h | Must write 0 |
SETTING | COMPLEX DECIMATION SETTING |
---|---|
10h | Divide-by-24, -32 complex |
20h | Divide-by-16, -18, -20 complex |
40h | Divide-by-by 6, -12 complex |
50h | Divide-by-4, -8, -9, -10 complex |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | WBF 6DB GAIN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | WBF 6DB GAIN | R/W | 0h |
This bit scales the output of the wide bandwidth DDC filter by 2 (6 dB) to compensate for real-to-complex conversion and image suppression. This setting only applies to the high-bandwidth filter path (divide-by-4 and -6). 0 = Normal operation 1 = 6-dB digital gain is added |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | ALWAYS WRITE 1 |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | ALWAYS WRITE 1 | R/W | 0h | Always set this bit to 1 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
CUSTOM PATTERN1[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
CUSTOM PATTERN1[15:8] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
CUSTOM PATTERN2[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
CUSTOM PATTERN2[15:8] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | CUSTOM PATTERN | R/W | 0h | These bits set the custom test pattern in address 33h, 34h, 35h, or 36h. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | TEST PATTERN SEL | |||
W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-3 | 0 | W | 0h | Must write 0 |
3-0 | TEST PATTERN SEL | R/W | 0h | These bits select the test pattern output on the channel. 0000 = Normal operation using ADC output data 0001 = Outputs all 0s 0010 = Outputs all 1s 0011 = Outputs toggle pattern: output data are an alternating sequence of 10101010101010 and 01010101010101 0100 = Output digital ramp: output data increment by one LSB every clock cycle from code 0 to 16384 0110 = Single pattern: output data are custom pattern 1 (75h and 76h) 0111 = Double pattern: output data alternate between custom pattern 1 and custom pattern 2 1000 = Deskew pattern: output data are AAAAh 1001 = SYNC pattern: output data are FFFFh |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
TEST PATTERN DDC2 Q-DATA | TEST PATTERN DDC2 I-DATA | ||||||
R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-4 | TEST PATTERN DDC2 Q-DATA | R/W | 0h | These bits select the test patten for the Q stream of the DDC2. 0000 = Normal operation using ADC output data 0001 = Outputs all 0s 0010 = Outputs all 1s 0011 = Outputs toggle pattern: output data are an alternating sequence of 10101010101010 and 01010101010101 0100 = Output digital ramp: output data increment by one LSB every clock cycle from code 0 to 65535 0110 = Single pattern: output data are a custom pattern 1 (75h and 76h) 0111 Double pattern: output data alternate between custom pattern 1 and custom pattern 2 1000 = Deskew pattern: output data are AAAAh 1001 = SYNC pattern: output data are FFFFh |
3-0 | TEST PATTERN DDC2 I-DATA | R/W | 0h | These bits select the test patten for the I stream of the DDC2. 0000 = Normal operation using ADC output data 0001 = Outputs all 0s 0010 = Outputs all 1s 0011 = Outputs toggle pattern: output data are an alternating sequence of 10101010101010 and 01010101010101 0100 = Output digital ramp: output data increment by one LSB every clock cycle from code 0 to 65535 0110 = Single pattern: output data are a custom pattern 1 (75h and 76h) 0111 Double pattern: output data alternate between custom pattern 1 and custom pattern 2 1000 = Deskew pattern: output data are AAAAh 1001 = SYNC pattern: output data are FFFFh |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | USE COMMON TEST PATTERN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | USE COMMON TEST PATTERN | R/W | 0h | 0 = Each data stream sends test patterns programmed by bits[3:0] of register 37h. 1 = Test patterns are individually programmed for the I and Q stream of each DDC using the TEST PATTERN DDCx y-DATA register bits (where x = 1 or 2 and y = I or Q). |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | TEST PAT RES | TP RES EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-2 | 0 | W | 0h | Must write 0 |
1 | TEST PAT RES | R/W | 0h | Pulsing this bit resets the test pattern. The test pattern reset must be enabled first (bit D0). 0 = Normal operation 1 = Reset the test pattern |
0 | TP RES EN | R/W | 0h | This bit enables the test pattern reset. 0 = Reset disabled 1 = Reset enabled |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | PKDET EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | PKDET EN | R/W | 0h | This bit enables the peak power and crossing detector. 0 = Power detector disabled 1 = Power detector enabled |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
BLKPKDET [7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
BLKPKDET [15:8] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | BLKPKDET | R/W | 0h | This register specifies the block length in terms of number of samples (S`) used for peak power computation. Each sample S` is a peak of 8 actual ADC samples. This parameter is a 17-bit value directly in linear scale. In decimation mode, the block length must be a multiple of a divide-by-4 or -6 complex: length = 5 × decimation factor. The divide-by-8 to -32 complex: length = 10 × decimation factor. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | BLKPKDET[16] |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | BLKPKDET[16] | R/W | 0h | This register specifies the block length in terms of number of samples (S`) used for peak power computation. Each sample S` is a peak of 8 actual ADC samples. This parameter is a 17-bit value directly in linear scale. In decimation mode, the block length must be a multiple of a divide-by-4 or -6 complex: length = 5 × decimation factor. The divide-by-8 to -32 complex: length = 10 × decimation factor. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
BLKTHHH | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
BLKTHHL | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
BLKTHLH | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
BLKTHLL | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | BLKTHHH BLKTHHL BLKTHLH BLKTHLL |
R/W | 0h | These registers set the four different thresholds for the hysteresis function threshold values from 0 to 256 (2TH), where 256 is equivalent to the peak amplitude. Example: BLKTHHH is set to –2 dBFS from peak: 10(-2 / 20) × 256 = 203, then set 5407h, 5C07h = CBh. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DWELL[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DWELL[15:8] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DWELL | R/W | 0h | DWELL time counter. When the computed block peak crosses the upper thresholds BLKTHHH or BLKTHLH, the peak detector output flags are set. In order to be reset, the computed block peak must remain continuously lower than the lower threshold (BLKTHHL or BLKTHLL) for the period specified by the DWELL value. This threshold is 16 bits, is specified in terms of fS / 8 clock cycles, and must be set to 0 for the crossing detector. Example: if fS = 3 GSPS, fS / 8 = 375 MHz, and DWELL = 0100h then the DWELL time = 29 / 375 MHz = 1.36 µs. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | FILT0LPSEL |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | FILT0LPSEL | R/W | 0h | This bit selects either the block detector output or 2-bit output as the input to the IIR filter. 0 = Use the output of the high comparators (HH and HL) as the input of the IIR filter 1 = Combine the output of the high (HH and HL) and low (LH and LL) comparators to generate a 3-level input to the IIR filter (–1, 0, 1) |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | TIMECONST | |||
W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-4 | 0 | W | 0h | Must write 0 |
3-0 | TIMECONST | R/W | 0h | These bits set the crossing detector time period for N = 0 to 15 as 2N × fS / 8 clock cycles. The maximum time period is 32768 × fS / 8 clock cycles (approximately 100 µs at 2.6 GSPS). |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL0THH[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL0THH[15:8] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL0THL[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL0THL[15:8] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL1THH[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL1THH[15:8] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL1THL[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
FIL1THL[15:8] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | FIL0THH FIL0THL FIL1THH FIL1THL |
R/W | 0h | Comparison thresholds for the crossing detector counter. This threshold is 16 bits in 2.14 signed notation. A value of 1 (4000h) corresponds to 100% crossings, a value of 0.125 (0800h) corresponds to 12.5% crossings. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | IIR0 2BIT EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | IIR1 2BIT EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | IIR0 2BIT EN IIR1 2BIT EN |
R/W | 0h | This bit enables 2-bit output format of the IIR0 and IIR1 output comparators. 0 = Selects 1-bit output format 1 = Selects 2-bit output format |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DWELLIIR[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
DWELLIIR[15:8] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | DWELLIIR | R/W | 0h | DWELL time counter for the IIR output comparators. When the IIR filter output crosses the upper thresholds FIL0THH or FIL1THH, the IIR peak detector output flags are set. In order to be reset, the output of the IIR filter must remain continuously lower than the lower threshold (FIL0THL or FIL1THL) for the period specified by the DWELLIIR value. This threshold is 16 bits and is specified in terms of fS / 8 clock cycles. Example: if fS = 2.6 GSPS, fS / 8 = 325 MHz, and DWELLIIR = 0100h, then the DWELL time = 29 / 325 MHz = 1.57 µs. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | RMSDET EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | RMSDET EN | R/W | 0h | This bit enables the RMS power detector. 0 = Power detector disabled 1 = Power detector enabled |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | PWRDETACCU | ||||
W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4-0 | PWRDETACCU | R/W | 0h | These bits program the block length to be used for RMS power computation. The block length is defined in terms of fS / 8 clocks and can be programmed as 2M, where M = 0 to 16. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
PWRDETH[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
PWRDETH[15:8] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
PWRDETL[7:0] | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
PWRDETL[15:8] | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | PWRDETH[15:0] PWRDETL[15:0] |
R/W | 0h | The computed average power is compared against these high and low thresholds. One LSB of the thresholds represents 1 / 216. Example: if PWRDETH is set to –14 dBFS from peak, (10(–14 / 20))2 × 216 = 2609, then set 5422h, 5423h, 5C22h, 5C23h = 0A31h. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | 0 | 0 | 0 | RMS 2BIT EN |
W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-1 | 0 | W | 0h | Must write 0 |
0 | RMS 2BIT EN | R/W | 0h | This bit enables 2-bit output format on the RMS output comparators. 0 = Selects 1-bit output format 1 = Selects 2-bit output format |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | RESET AGC | 0 | 0 | 0 | 0 |
W-0h | W-0h | W-0h | R/W-0h | W-0h | W-0h | W-0h | W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-5 | 0 | W | 0h | Must write 0 |
4 | RESET AGC | R/W | 0h | After configuration, the AGC module must be reset and then brought out of reset to start operation. 0 = Clear AGC reset 1 = Set AGC reset Example: set 542Bh to 10h and then to 00h. |
3-0 | 0 | W | 0h | Must write 0 |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | 0 | 0 | IODIR GPIO4 | IODIR GPIO3 | IODIR GPIO2 | IODIR GPIO1 |
W-0h | W-0h | W-0h | W-0h | R/W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-4 | 0 | W | 0h | Must write 0 |
3-0 | IODIRGPIO[4:1] | R/W | 0h | These bits select the output direction for the GPIO[4:1] pins. 0 = Input (for the NCO control) 1 = Output (for the AGC alarm function) |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
0 | 0 | INSEL1 | 0 | 0 | INSEL0 | ||
W-0h | W-0h | R/W-0h | R/W-0h | R/W-0h | R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-6 | 0 | W | 0h | Must write 0 |
5-4 | INSEL1 | R/W | 0h | These bits select which GPIO pin is used for the INSEL1 bit. 00 = GPIO4 01 = GPIO1 10 = GPIO3 11 = GPIO2 See the NCO Switching section for details. |
3-2 | 0 | W | 0h | Must write 0 |
1-0 | INSEL0 | R/W | 0h | These bits select which GPIO pin is used for the INSEL0 bit. 00 = GPIO4 01 = GPIO1 10 = GPIO3 11 = GPIO2 See the NCO Switching section for details. |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
OUTSEL GPIO1 | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
OUTSEL GPIO2 | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
OUTSEL GPIO3 | |||||||
R/W-0h |
7 | 6 | 5 | 4 | 3 | 2 | 1 | 0 |
OUTSEL GPIO4 | |||||||
R/W-0h |
Bit | Field | Type | Reset | Description |
---|---|---|---|---|
7-0 | OUTSEL GPIOx | R/W | 0h | These bits set the function or signal for each GPIO pin. 0 = IIR PK DET0[0] of channel A 1 = IIR PK DET0[1] of channel A (2-bit mode) 2 = IIR PK DET1[0] of channel A 3 = IIR PK DET1[1] of channel A (2-bit mode) 4 = BLKPKDETH of channel A 5 = BLKPKDETL of channel A 6 = PWR Det[0] of channel A 7 = PWR Det[1] of channel A (2-bit mode) 8 = FOVR of channel A 9-17 = Repeat outputs 0-8 but for channel B instead |
NOTE
Information in the following applications sections is not part of the TI component specification, and TI does not warrant its accuracy or completeness. TI’s customers are responsible for determining suitability of components for their purposes. Customers should validate and test their design implementation to confirm system functionality.
The steps in Table 116 are recommended as the power-up sequence when the ADC32RF42 is in bypass mode with a 12-bit output (LMFS = 42810).
STEP | DESCRIPTION | PAGE, REGISTER ADDRESS AND DATA | COMMENT |
---|---|---|---|
1 | Supply all supply voltages. There is no required power-supply sequence for the 1.15 V, 1.2 V, and 1.9 V supplies, and can be supplied in any order. | — | — |
2 | Provide the SYSREF signal. | — | — |
3 | Pulse a hardware reset (low-to-high-to-low) on pin 48. | — | — |
4 | Write the register addresses described in the PowerUpConfig file. | See the files located in SBAA226 | The Power-up config file contains analog trim registers that are required for best performance of the ADC. Write these registers every time after power up. |
5 | Write the register addresses mentioned in the ILConfigNyqX_ChA file, where x is the Nyquist zone. | See the files located in SBAA226 | Based on the signal band of interest, provide the Nyquist zone information to the device. |
6 | Write the register addresses mentioned in the ILConfigNyqX_ChB file, where x is the Nyquist zone. | See the files located in SBAA226 | This step optimizes device’ performance by reducing interleaving mismatch errors. |
6.1 | Wait for 50 ms for the device to estimate the interleaving errors. | — | — |
7 | Depending upon the Nyquist band of operation, choose and write the registers from the appropriate file, NLConfigNyqX_ChA, where x is the Nyquist zone. | See the files located in SBAA226 | Third-order nonlinearity of the device is optimized by this step for channel A. |
7.1 | Depending upon the Nyquist band of operation, choose and write the registers from the appropriate file, NLConfigNyqX_ChB, where x is the Nyquist zone. | See the files located in SBAA226 | Third-order nonlinearity of the device is optimized by this step for channel B. |
8 | Configure the JESD interface and DDC block by writing the registers mentioned in the DDC Config file. | See the files located in SBAA226 | Determine the DDC and JESD interface LMFS options. Program these options in this step. |
Figure 199 and Table 117 show timing information for the hardware reset.
MIN | TYP | MAX | UNIT | ||
---|---|---|---|---|---|
t1 | Power-on delay from power-up to active high RESET pulse | 1 | ms | ||
t2 | Reset pulse duration: active high RESET pulse duration | 1 | µs | ||
t3 | Register write delay from RESET disable to SEN active | 100 | ns |
The signal-to-noise ratio (SNR) of the ADC is limited by three different factors, as shown in Equation 5: quantization noise, thermal noise, and jitter. The quantization noise is typically not noticeable in pipeline converters and is 84 dB for a 14-bit ADC. The thermal noise limits the SNR at low input frequencies and the clock jitter sets the SNR for higher input frequencies.
Equation 6 calculates the SNR limitation resulting from sample clock jitte:
The total clock jitter (TJitter) has two components: the internal aperture jitter (90 fS) is set by the noise of the clock input buffer and the external clock jitter. Use Equation 7 to calculate TJitter:
External clock jitter can be minimized by using high-quality clock sources and jitter cleaners as well as band-pass filters at the clock input. A faster clock slew rate also improves the ADC aperture jitter.

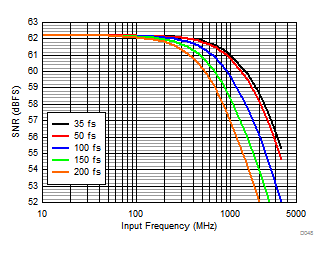

The ADC32RF42 has a thermal noise of approximately 63 dBFS and an internal aperture jitter of 90 fS. Figure 200 shows an SNR plot with various amounts of external jitter for different input frequencies.

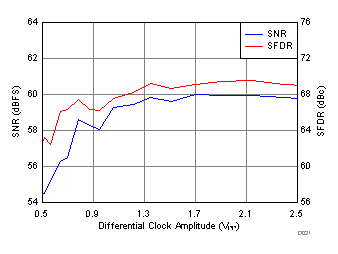

Figure 201 shows how external clock jitter can be calculated by integrating the phase noise of the clock source out to approximately two times of the ADC sampling rate (2 × fS). In order to maximize the ADC SNR, an external band-pass filter is recommended to be used on the clock input. This filter reduces the jitter contribution from the broadband clock phase noise floor by effectively reducing the integration bandwidth to the pass band of the band-pass filter. This method is suitable when estimating the overall ADC SNR resulting from clock jitter at a certain input frequency.
However, as shown in Figure 202, when estimating the affect of a nearby blocker (such as a strong in-band interferer to the sensitivity), the phase noise information can be used directly to estimate the noise budget contribution at a certain offset frequency.
At the sampling instant, the phase noise profile of the clock source convolves with the input signal (for example, the small wanted signal and the strong interferer merge together). If the power of the clock phase noise in the signal band of interest is too large, the wanted signal cannot not be recovered.
The resulting equivalent phase noise at the ADC input is also dependent on the sampling rate of the ADC and frequency of the input signal. Equation 8 describes how the ADC sampling rate scales the clock phase noise.
Using this information, the noise contribution resulting from the phase noise profile of the ADC sampling clock can be calculated.
The ADC32RF42 consumes approximately 4.01 W of power when both channels are active with a 12-bit,
1.5-GSPS output and a DDC option is not used (bypass mode). When different DDC options are used, the power consumption on the DVDD supply changes by a small amount but remains unaffected on other supplies. In the applications requiring just one channel to be active, channel A must be chosen as the active channel and channel B can be powered down. Power consumption reduces to approximately 2.66 W in single-channel operation with a 12-bit, 1.5-GSPS output (bypass mode).
Table 118 shows power consumption in different DDC modes for dual-channel and single-channel operation.
DECIMATION OPTION | ACTIVE CHANNEL |
ACTIVE DDC | AVDD1P9 (mA) | AVDD1P2 (mA) | DVDD1P2 (mA) | TOTAL POWER (mW) |
---|---|---|---|---|---|---|
Bypass mode | Channel A, B | NA | 1150 | 604 | 1000 | 4029.6 |
Divide-by-4 | Channel A, B | Single | 1150 | 604 | 1148 | 4199.8 |
Divide-by-8 | Channel A, B | Dual | 1142 | 602 | 1236 | 4283.5 |
Divide-by-8 | Channel A, B | Single | 1142 | 601 | 1025 | 4039.7 |
Divide-by-16 | Channel A, B | Dual | 1142 | 601 | 1000 | 4010.95 |
Divide-by-16 | Channel A, B | Single | 1142 | 599 | 984 | 3990.25 |
Bypass mode | Channel A | NA | 631 | 588 | 680 | 2657.1 |
Divide-by-4 | Channel A | Single | 630 | 570 | 738 | 2701.2 |
Divide-by-8 | Channel A | Dual | 627 | 568 | 806 | 2771.4 |
Divide-by-8 | Channel A | Single | 627 | 561 | 690 | 2629.95 |
Divide-by-16 | Channel A | Dual | 627 | 568 | 770 | 2730 |
Divide-by-16 | Channel A | Single | 627 | 561 | 669 | 2605.8 |
The ADC32RF42 can be used in dc-coupling applications. However, the following points must be considered when designing the system:

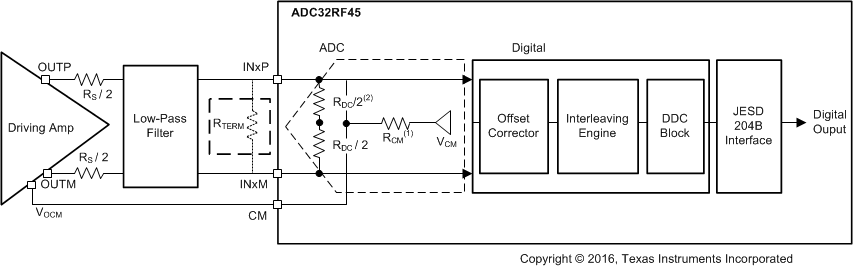

The analog inputs are internally self-biased to VCM through approximately a 33-Ω resistor. The internal biasing resistors also function as a termination resistor. However, if a different termination is required as shown in Figure 203, the external resistor RTERM can be differentially placed between the analog inputs. The amplifier VOCM pin is recommended to be driven from the CM pin of the ADC to help the amplifier output common-mode voltage track the required common-mode voltage of the ADC.
As shown in Figure 204, the ADC32RF42 has a digital block that estimates and corrects the offset mismatch among four interleaving ADC cores for a given channel.
The offset corrector block nullifies dc, fS / 8, fS / 4, 3 fS / 8, and fS / 2. The resulting spectrum becomes free from static spurs at these frequencies. The corrector continuously processes the data coming from the interleaving ADC cores and cannot distinguish if the tone at these frequencies is part of signal or if the tone originated from a mismatch among the interleaving ADC cores. Thus, in applications where the signal is present at these frequencies, the offset corrector block can be bypassed.
When the offset corrector is bypassed, offset mismatch among interleaving ADC cores appears in the ADC output spectrum. To correct the effects of mismatch, place the ADC in an idle channel state (no signal at the ADC inputs) and the corrector must be allowed to run for some time to estimate the mismatch, then the corrector is frozen so that the last estimated value is held. Table 119 provides the required register writes.
STEP | REGISTER WRITE | COMMENT |
---|---|---|
STEPS FOR FREEZING THE CORRECTOR BLOCK | ||
1 | — | Signal source is turned off. The device detects an idle channel at its input. |
2 | — | Wait for at least 0.4 ms for the corrector to estimate the internal offset |
3 | Address 4001h, value 00h | Select Offset Corr Page Channel A |
Address 4002h, value 00h | ||
Address 4003h, value 00h | ||
Address 4004h, value 61h | ||
Address 6068h, value C2h | Freeze the corrector for channel A | |
Address 4003h, value 01h | Select Offset Corr Page Channel B | |
Address 6068h, value C2h | Freeze the corrector for channel B | |
4 | — | Signal source can now be turned on |
STEPS FOR BYPASSING THE CORRECTOR BLOCK | ||
1 | Address 4001h, value 00h | — |
Address 4002h, value 00h | ||
Address 4003h, value 00h | ||
Address 4004h, value 61h | Select Offset Corr Page Channel A | |
Address 6068h, value 46h | Disable the corrector for channel A | |
Address 4003h, value 01h | Select Offset Corr Page Channel B | |
Address 6068h, value 46h | Disable the corrector for channel B |

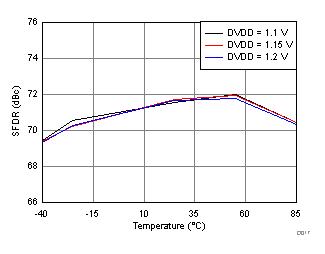

Figure 205 and Figure 206 show the behavior of nfS / 8 tones with respect to temperature when the offset corrector block is frozen or disabled.
The ADC32RF42 is designed for wideband receiver applications demanding high dynamic range over a large input frequency range. Figure 207 shows a typical schematic for an ac-coupled receiver.
Decoupling capacitors with low ESL are recommended to be placed as close as possible at the pins indicated in Figure 207. Additional capacitors can be placed on the remaining power pins.
Typical applications involving transformer-coupled circuits are discussed in this section. To ensure good amplitude and phase balance at the analog inputs, transformers (such as TC1-1-13 and TC1-1-43) can be used from the dc to 1000-MHz range and from the 1000-MHz to 4-GHz range of input frequencies, respectively. When designing the driving circuits, the ADC input impedance (or SDD11) must be considered.
By using the simple drive circuit of Figure 208, uniform performance can be obtained over a wide frequency range. The buffers present at the analog inputs of the device help isolate the external drive source from the switching currents of the sampling circuit.
For optimum performance, the analog inputs must be driven differentially. This architecture improves common-mode noise immunity and even-order harmonic rejection. As shown in Figure 208, a small resistor (5 Ω to 10 Ω) in series with each input pin is recommended to damp out ringing caused by package parasitics.

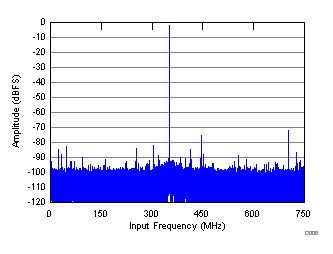

Figure 209 and Figure 210 show the typical performance at 100 MHz and 1850 MHz, respectively.

SFDR = 73 dBc, SNR = 62.4 dBFS, SINAD = 62 dBFS, THD = 71 dBc, HD2 = –75 dBFS, HD3 = –78 dBFS, SFDR (non HD2, HD3) = 85 dBc, IL spur = 81 dBFS |

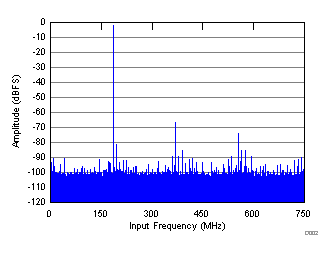

SFDR = 70 dBc, SNR = 60.8 dBFS, SINAD = 60 dBFS, THD = 69 dBc, HD2 = –72 dBFS, HD3 = –78 dBFS, SFDR (non HD2, HD3) = 81 dBc, IL spur = 82 dBFS |
Figure 211 shows that the DVDD power supply (1.15 V) must be stable before ramping up the AVDD19 supply (1.9 V). The AVDD supply (1.15 V) can come up in any order during the power sequence. The power supplies can ramp up at any rate and there is no hard requirement for the time delay between DVDD (1.15 V) ramping up to AVDD (1.9 V) ramping up (which can be in orders of microseconds but is recommended to be a few milliseconds).

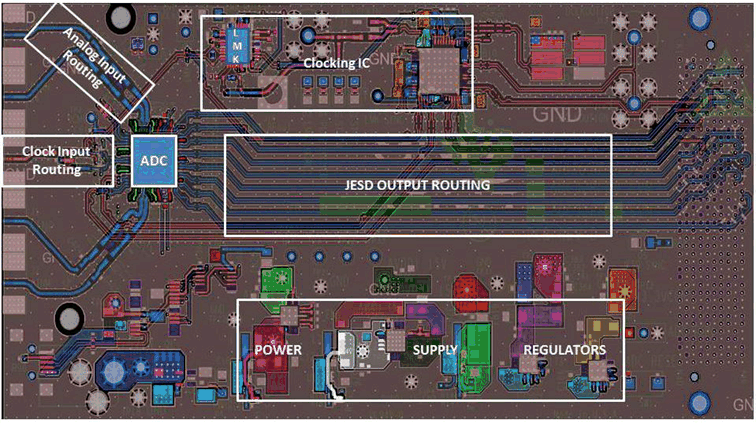

The device evaluation module (EVM) layout can be used as a reference layout to obtain the best performance. A layout diagram of the EVM top layer is provided in Figure 212. The ADC32RF45/RF80 EVM Quick Startup Guide provides a complete layout of the EVM. Some important points to remember during board layout are:
如需接收文档更新通知,请访问 www.ti.com.cn 网站上的器件产品文件夹。点击右上角的提醒我 (Alert me) 注册后,即可每周定期收到已更改的产品信息。有关更改的详细信息,请查阅已修订文档中包含的修订历史记录。
The following links connect to TI community resources. Linked contents are provided "AS IS" by the respective contributors. They do not constitute TI specifications and do not necessarily reflect TI's views; see TI's Terms of Use.
E2E is a trademark of Texas Instruments.
All other trademarks are the property of their respective owners.
ESD 可能会损坏该集成电路。德州仪器 (TI) 建议通过适当的预防措施处理所有集成电路。如果不遵守正确的处理措施和安装程序 , 可能会损坏集成电路。
ESD 的损坏小至导致微小的性能降级 , 大至整个器件故障。 精密的集成电路可能更容易受到损坏 , 这是因为非常细微的参数更改都可能会导致器件与其发布的规格不相符。
SLYZ022 — TI Glossary.
This glossary lists and explains terms, acronyms, and definitions.
以下页中包括机械、封装和可订购信息。这些信息是针对指定器件可提供的最新数据。这些数据会在无通知且不对本文档进行修订的情况下发生改变。欲获得该数据表的浏览器版本,请查阅左侧的导航栏。
德州仪器(TI) 及其下属子公司有权根据 JESD46 最新标准, 对所提供的产品和服务进行更正、修改、增强、改进或其它更改, 并有权根据 JESD48最新标准中止提供任何产品和服务。客户在下订单前应获取最新的相关信息, 并验证这些信息是否完整且是最新的。所有产品的销售都遵循在订单确认时所提供的TI 销售条款与条件。
TI 保证其所销售的组件的性能符合产品销售时 TI 半导体产品销售条件与条款的适用规范。仅在 TI 保证的范围内,且 TI 认为有必要时才会使用测试或其它质量控制技术。除非适用法律做出了硬性规定,否则没有必要对每种组件的所有参数进行测试。
TI 对应用帮助或客户产品设计不承担任何义务。客户应对其使用 TI 组件的产品和应用自行负责。为尽量减小与客户产品和应用相关的风险,客户应提供充分的设计与操作安全措施。
TI 不对任何 TI 专利权、版权、屏蔽作品权或其它与使用了 TI 组件或服务的组合设备、机器或流程相关的 TI 知识产权中授予 的直接或隐含权限作出任何保证或解释。TI所发布的与第三方产品或服务有关的信息,不能构成从 TI 获得使用这些产品或服 务的许可、授权、或认可。使用此类信息可能需要获得第三方的专利权或其它知识产权方面的许可,或是 TI 的专利权或其它知识产权方面的许可。
对于 TI 的产品手册或数据表中 TI 信息的重要部分,仅在没有对内容进行任何篡改且带有相关授权、条件、限制和声明的情况 下才允许进行复制。TI 对此类篡改过的文件不承担任何责任或义务。复制第三方的信息可能需要服从额外的限制条件。
在转售 TI 组件或服务时,如果对该组件或服务参数的陈述与 TI 标明的参数相比存在差异或虚假成分,则会失去相关 TI 组件或服务的所有明示或暗示授权,且这是不正当的、欺诈性商业行为。TI 对任何此类虚假陈述均不承担任何责任或义务。
客户认可并同意,尽管任何应用相关信息或支持仍可能由 TI 提供,但他们将独力负责满足与其产品及在其应用中使用 TI 产品相关的所有法律、法规和安全相关要求。客户声明并同意,他们具备制定与实施安全措施所需的全部专业技术和知识,可预见故障的危险后果、监测故障及其后果、降低有可能造成人身伤害的故障的发生机率并采取适当的补救措施。客户将全额赔偿因 在此类安全关键应用中使用任何 TI 组件而对 TI及其代理造成的任何损失。
在某些场合中,为了推进安全相关应用有可能对 TI 组件进行特别的促销。TI 的目标是利用此类组件帮助客户设计和创立其特有的可满足适用的功能安全性标准和要求的终端产品解决方案。尽管如此,此类组件仍然服从这些条款。
TI 组件未获得用于 FDA Class III(或类似的生命攸关医疗设备)的授权许可,除非各方授权官员已经达成了专门管控此类使 用的特别协议。
只有那些 TI 特别注明属于军用等级或“增强型塑料”的 TI 组件才是设计或专门用于军事/航空应用或环境的。购买者认可并同 意,对并非指定面向军事或航空航天用途的 TI组件进行军事或航空航天方面的应用,其风险由客户单独承担,并且由客户独 力负责满足与此类使用相关的所有法律和法规要求。
TI 已明确指定符合 ISO/TS16949 要求的产品,这些产品主要用于汽车。在任何情况下,因使用非指定产品而无法达到 ISO/TS16949要求,TI不承担任何责任。
德州仪器在线技术支持社区: www.deyisupport.com
邮寄地址: 上海市浦东新区世纪大道1568 号,中建大厦32 楼邮政编码: 200122
Copyright© 2016, 德州仪器半导体技术(上海)有限公司
